Blok 6 znova v omrežju
Brane Janjič
/ Categories: Energetika

Blok 6 znova v omrežju

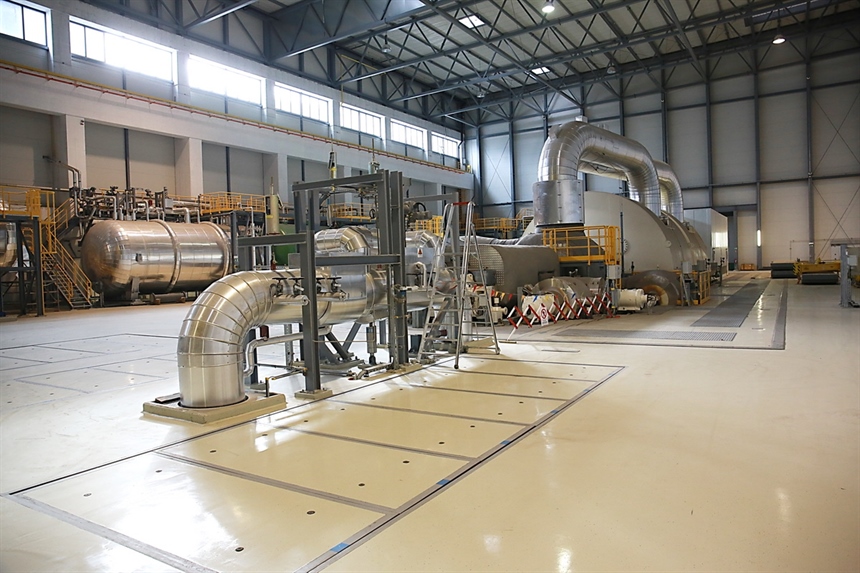

Šesti blok TEŠ, ki je bil zaradi porušitve materiala stene ene od visokotlačnih oljnih dovodnih cevi na hidravličnem cilindru visokotlačnega varnostno regulirnega ventila na kotlu ustavljen 16. decembra, spet obratuje, saj je bil z elektroenergetskim omrežjem Slovenije uspešno sinhroniziran danes zjutraj.

Vzdrževalci Termoelektrarne Šoštanj so v času božično-novoletnih praznikov najprej zamenjali poškodovane dele, nato pa nadaljevali z načrtovanimi vzdrževalnimi deli. Ta so bila namreč določena že v letnem načrtu, in sicer od 21. decembra 2018 do predvidoma 3. januarja 2019.  Vzdrževalna dela so zajela vgradnjo dodatnih odvodnjavanj na določenih kotlovskih kolektorjih, zamenjavo obrabljenih cevi na ceveh ponovnega pregrevanja 1, popravilo pogona ventilov visokotlačne postaje in druga redna vzdrževalna dela.
Blok 6 je sicer lani nemoteno obratoval 270 dni in imel 83 dni načrtovanih in 12 dni nenačrtovanih ustavitev ter v tem času proizvedel 2.865.901 MWh električne energije, kar je bilo za 0,47 odstotka več, kot so sprva načrtovali.

Previous Article V javni obravnavi predlog Uredbe o samooskrbi iz OVE
Next Article Eko sklad išče direktorja
Print
1152
