Agregat 2 že v poskusnem obratovanju

Dela na hidroelektrarni Brežice se nadaljujejo.

Agregat 2 že v poskusnem obratovanju

21. marca se je izteklo 60-dnevno poskusno obratovanje Agregata 1, ki je bil od januarja 2017 v pogodbenem poskusnem obratovanju. Na podlagi uspešno izvedenega poskusnega obratovanja, je družba HESS agregat prevzela v obratovanje in vzdrževanje.



Prvo vrtenje agregata 2 z vodnim natokom je bilo uspešno izvedeno 27. februarja 2017. Po zaključku suhih, so potekala še mokra testiranja opreme, ki so bila zaključena 21. marca z izvedenim internim tehničnim pregledom. Agregat 2 je v 60-dnevnem pogodbenem poskusnem obratovanju.

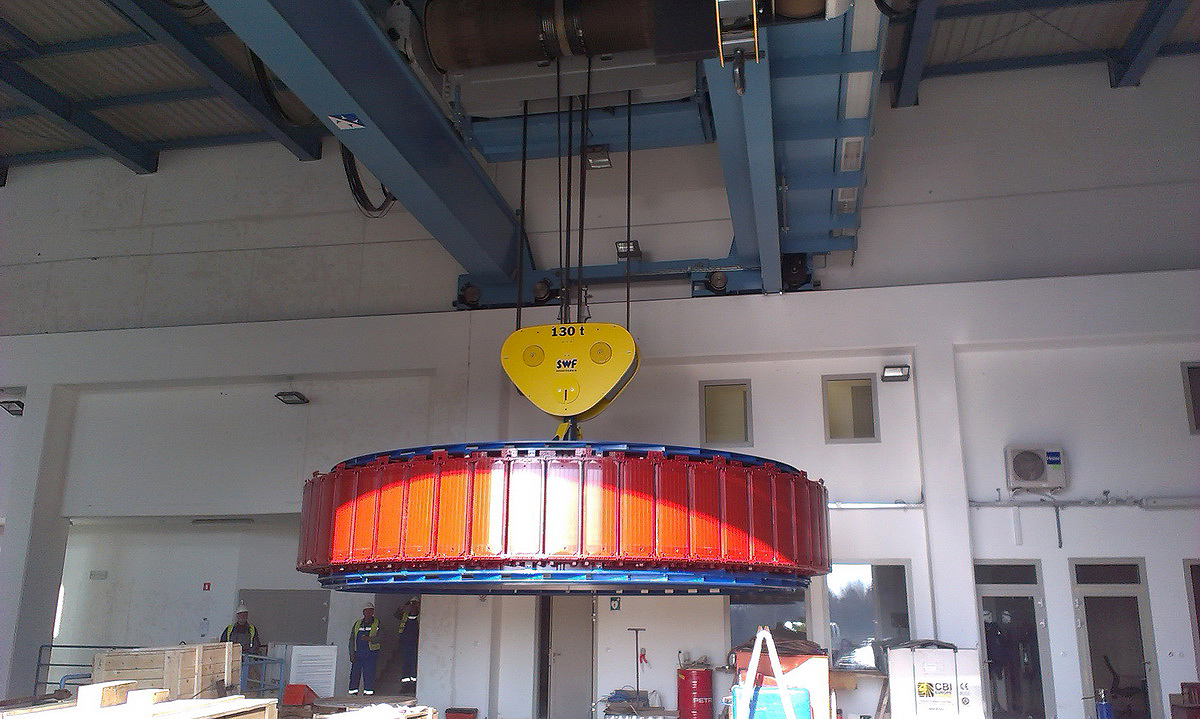

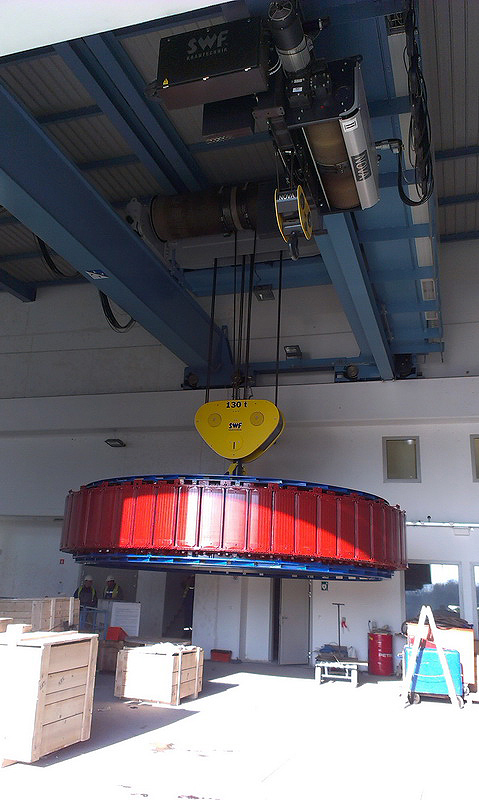

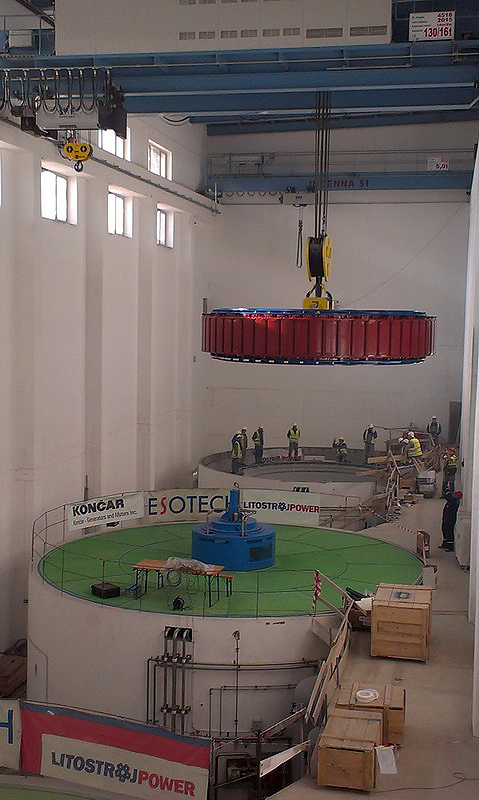

Na tretjem agregatu je meseca marca potekala montaža turbinske in generatorske opreme, vgradili so rotor in zaključevali elektro montažna dela. Začetek zagonskih preizkusov je predviden v prvi polovici aprila, sledilo bo predvidenih 30 delovnih dni testiranj. V sredini maja je predviden začetek pogodbenega obratovanja.



Zaključena so vsa večja gradbena dela. V objektu se izvajajo še obrtniška dela in zunanje ureditve tako na levem kot na desnem bregu reke Save. V spomladanskih mesecih je načrtovana izvedba zaključnih del na dostopnem mostu do elektrarne. Tehnični pregled ter začetek poskusnega obratovanja hidroelektrarne je predviden konec septembra 2017.

Vladimir Habjan
Vladimir Habjan
O avtorju

Lorem ipsum dolor sit amet, consectetur adipiscing elit, sed do eiusmod tempor incididunt ut labore et dolore magna aliqua. Ut enim ad minim veniam, quis nostrud exercitation ullamco laboris nisi ut aliquip ex ea commodo consequat. Duis aute irure dolor in reprehenderit in voluptate velit esse cillum dolore eu fugiat nulla pariatur. Excepteur sint occaecat cupidatat non proident, sunt in culpa qui officia deserunt mollit anim id est laborum.
