V Šoštanju pospešeno delajo na ključnih fazah projekta, pri čemer naj bi tlačni preizkus kotla opravili še letos.

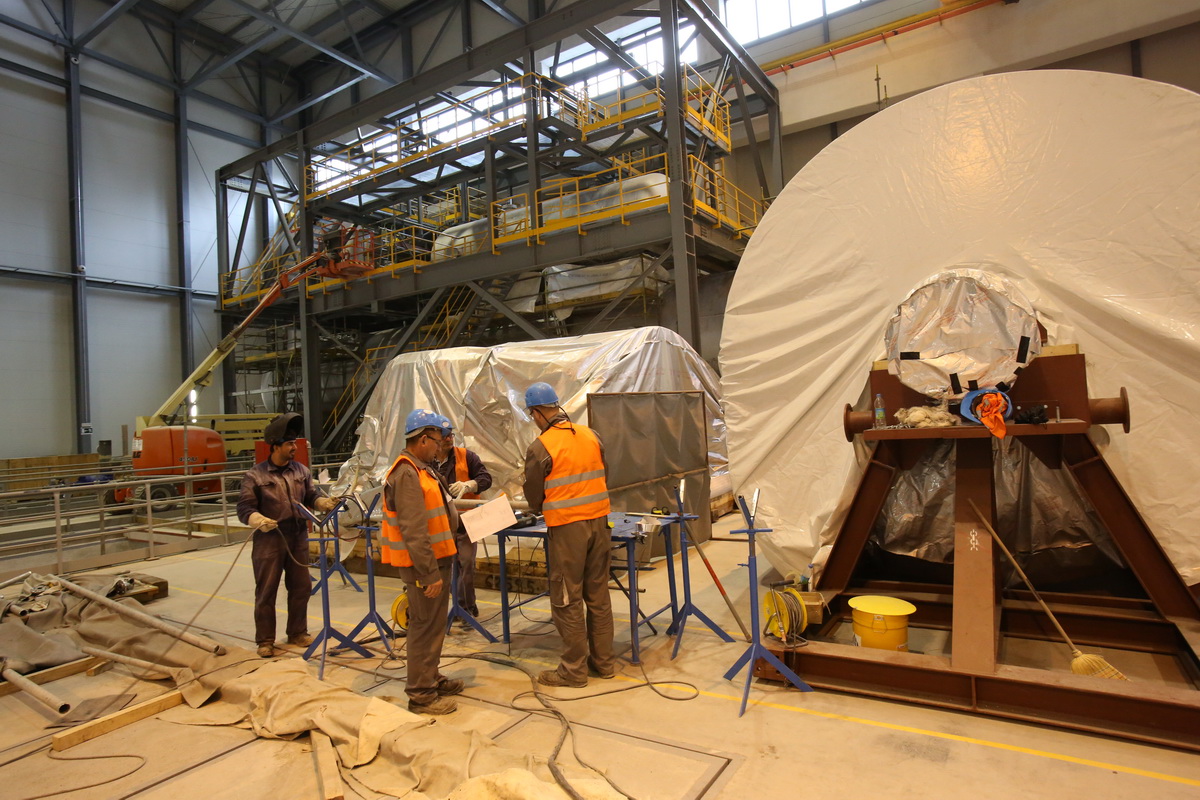

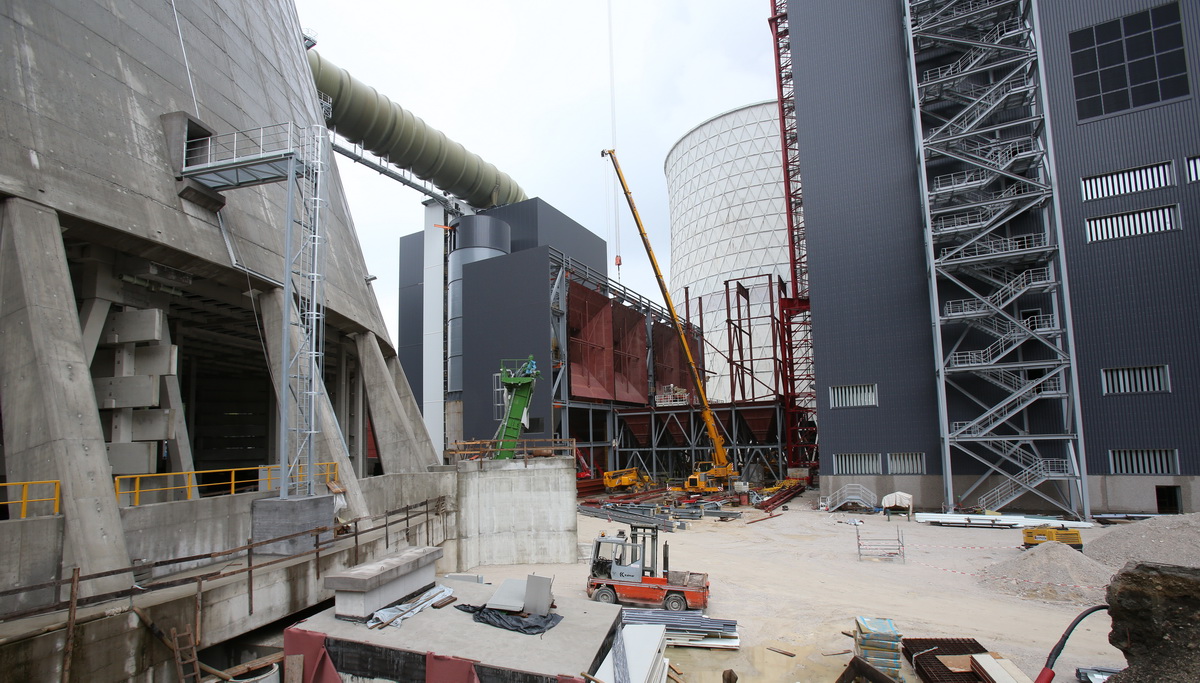

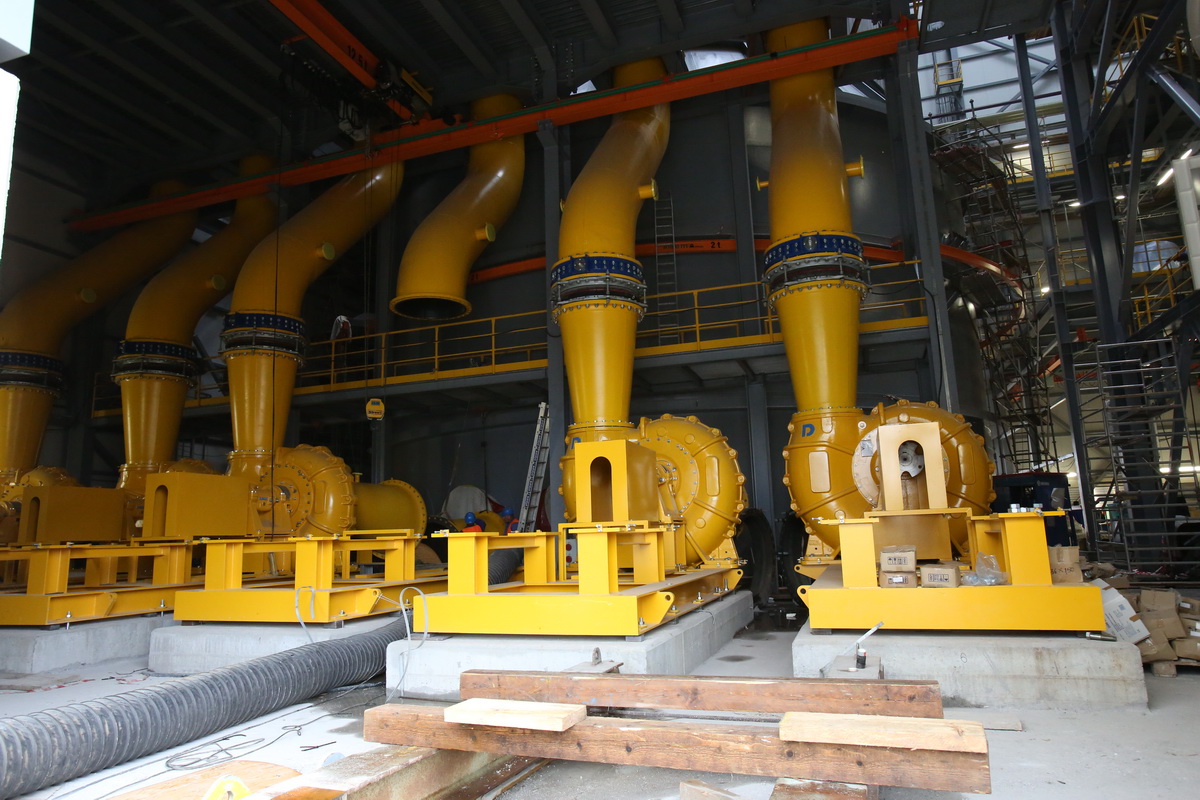

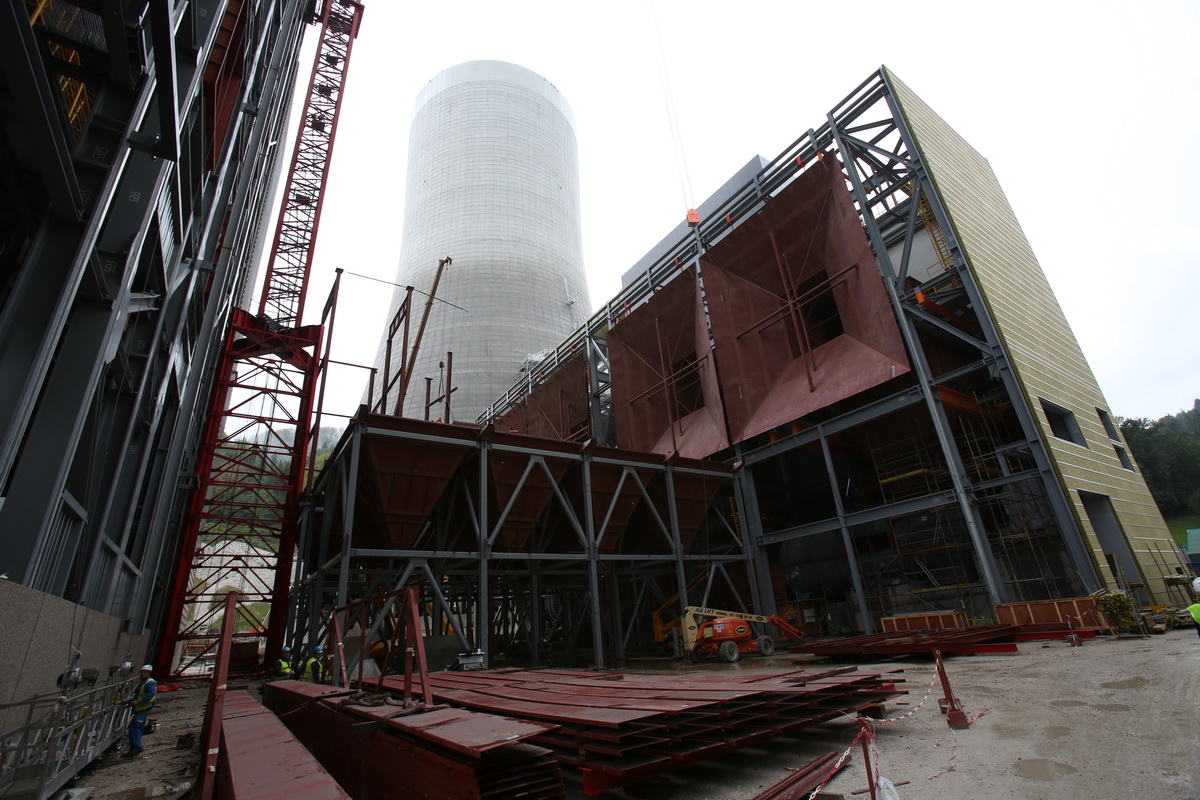

Te dni je na gradbišču bloka 6 v Šoštanju nadvse živahno, saj potekajo sklepna dela na nekaterih ključnih napravah, kot sta kotlovnica in strojnica, ter montažna dela na pomožni opremi, v gradnji pa so tudi še nekateri pomožni objekti, denimo za čistilno napravo, transport premoga, pripravo vode in podobno.Trenutno naj bi sicer bilo končanih že 80 odstotkov vseh del projekta. Kot nam je povedal direktor termoelektrarne Šoštanj

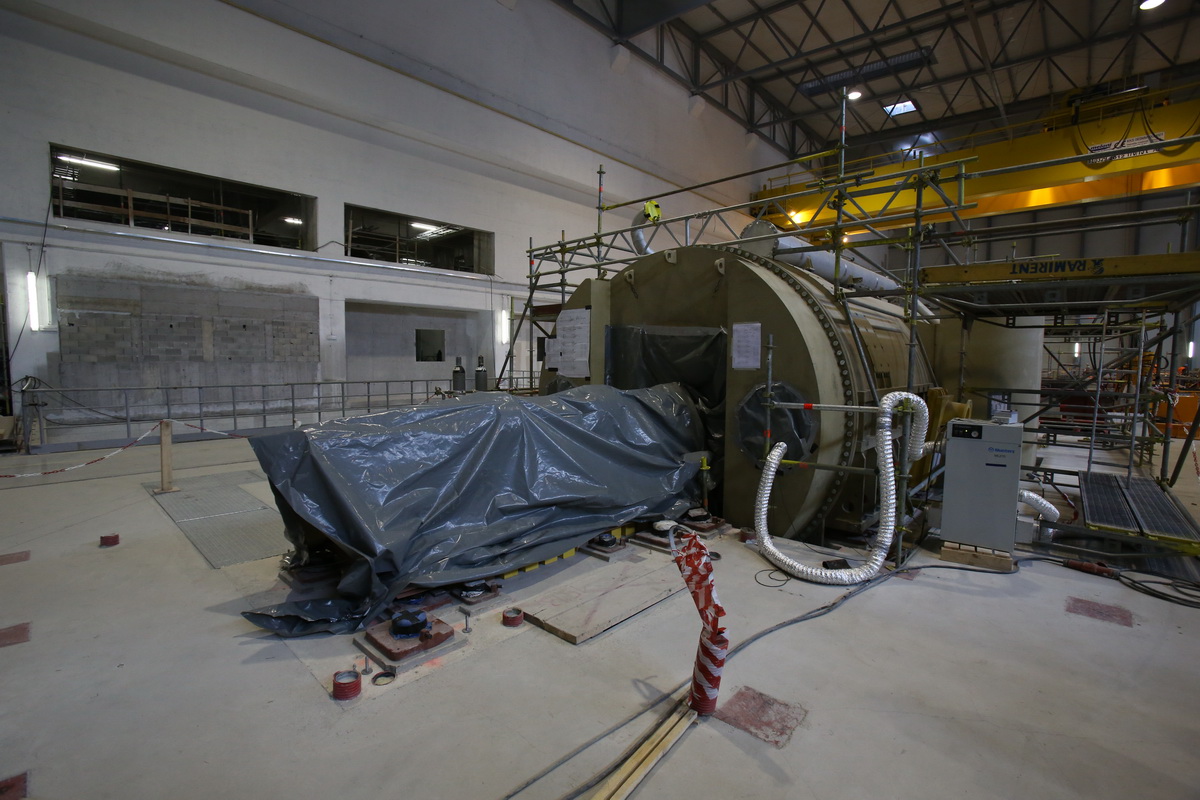

Peter Dermol, gre počasi h koncu tudi konstrukcija kotla, pri čemer želijo tlačni preizkus kotla, ki bo ključni dogodek za presojo uspešnosti doslej opravljenih del na projektu, opraviti še letos. Na gradbišču je sicer bilo v avgustu tudi do 1.500 delavcev, ki so delali oziroma še delajo na posameznih fazah projekta. Pri tem je po besedah Petra Dermola spodbudno tudi to, da so ostri varnostni ukrepi, ki so jih vpeljali na gradbišču, obrodili sadove in kljub množici delavcev, doslej niso imeli večjih delovnih nesreč.
Sicer pa kot pravi Peter Dermol, skušajo v termoelektrarni ugotovljena odstopanja od prvotnega projekta kar se da sanirati, pri čemer se za zdaj kaže, da bodo pri enem ključnih elementov, to je roku dokončanja projekta, tudi uspešni in ga bodo skrajšali za približno pet mesecev. H koncu gredo tudi dodatna pogajanja z Alstomom, pri čemer pripravljajo še zadnje podrobnosti za sklenitev še enega aneksa, ki pa naj bi bil po besedah direktorja TEŠ tokrat res zadnji. Prav tako naj bi bila do zastavljenega roka konec oktobra pripravljena tudi zadnja različica investicijskega programa, ki bo upoštevala vse pomanjkljivosti dosedanjih, pri čemer ta hip v Šoštanju še enkrat podrobno proučujejo in vrednotijo vse postavke projekta blok 6 TEŠ.
Kot je znano, bo blok 6 nadomestil dosedanje še delujoče bloke v Šoštanju, ki na letni ravni zagotavljajo približno 3.700 GWh električne energije in okoli 400 GWh toplotne energije oziroma pokrivajo dobro tretjino vseh potreb po električni energiji v Sloveniji. Poleg tega pa bo blok 6, v katerega je vgrajena najsodobnejša tehnologija, za enako količino električne energije porabil za tretjino manj premoga, emisje CO2 se bodo zmanjšale s sedanjih 1,2 kg/kWh na 0,85 g/kWh, izpusti SO2 se bodo zmanjšali za dve tretjini in bodo pod 2000 ton na leto, precej manjše bo tudi onesnaževanje z NOx, prepolovila se bo poraba tehnološke vode in za 70 odstotkov se bo zmanjšala tudi raven hrupa v okolici. (bj)
Več slik z gradbišča si lahko ogledate na
http://www.nas-stik.si/1/Fotogalerija/Znasihdelovisc/tabid/161/AlbumID/603-103/Default.aspx.
