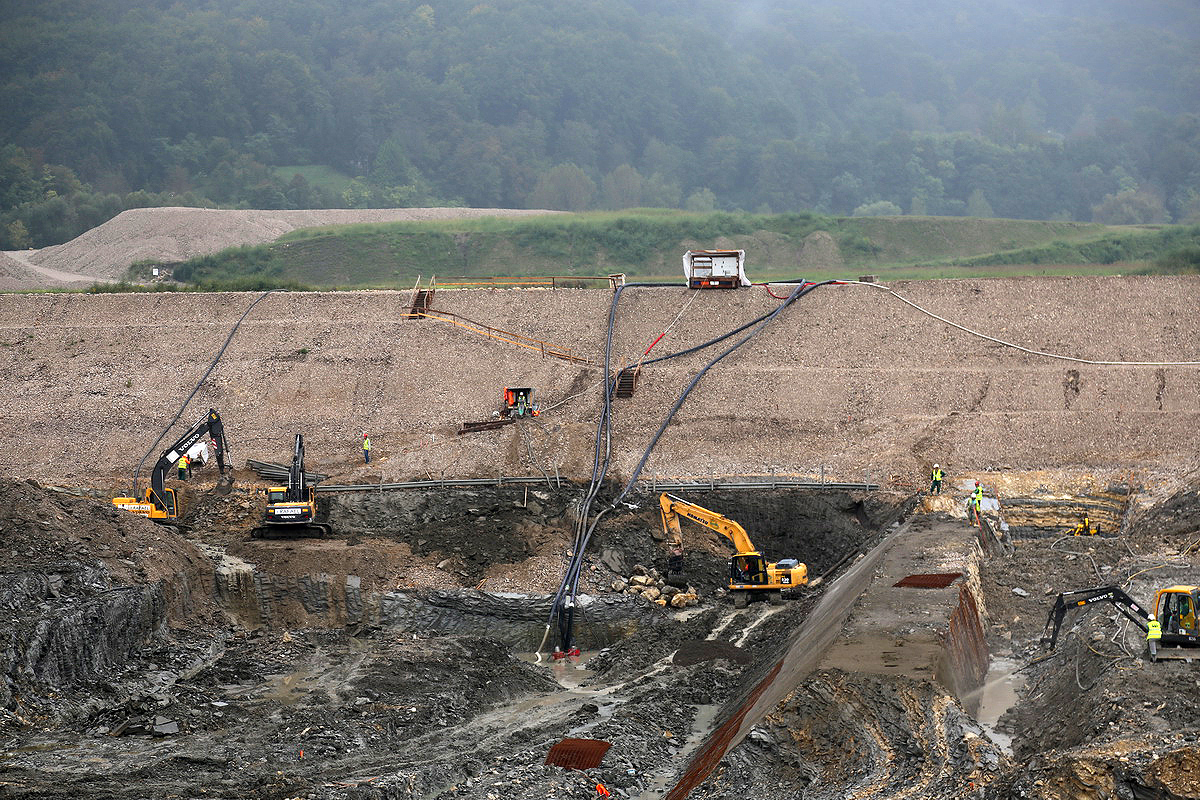

Dela na HE Brežice so v polnem zamahu. Kot je znano, so se pripravljalna dela začela marca 2014 in so zdaj že zaključena. Izvedena je pribl. tretjina vseh betoniranj. Podpisana je večina pogodb za izvedbo del in dobavo opreme. Zgrajeni so temelji celotnega objekta in dokončane konstrukcije, ki omogočajo vgradnjo prvih elementov hidromehanske in turbinske opreme. Večjih problemov na gradbišču ni, kot je povedal vodja gradbišča Andrej Unetič, HSE Invest, imajo le kratke terminske roke. Zaključek gradbenih del je previden v prvi polovici leta 2017.
Za akumulacijski bazen je vložen projekt za pridobitev gradbenega dovoljenja, vodijo tudi postopek za izbiro najugodnejšega izvajalca nasipov in prelivnega objekta. Tu se po besedah Unetiča malce zapleta, kajti vložena je bila revizija na razpisno dokumentacijo, kar je podalšalo postopek zbiranja ponudb. Infra je prejela dve, za ti dve se trenutno izvaja ocenjevanje primernosti ponudbe. V HSE Invest pričakujejo, da bo izvajalec del znan v roku meseca do dveh in bo podpisana pogodba, s čimer bi se dela lahko začela intenzivno odvijati. Akumulacijski bazen naj bi bil dokončan do oktobra 2016, ko je predvideno prvo polnjeno bazena. Nekaj zapletov je tudi pri financiranju bazena, za katerega je zadolžena država. (vh)
