Gradbeni del projekta zamenjave PB 1-3 v polnem teku

V Termoelektrarni Brestanica nadaljujejo z uresničevanjem projekta za izgradnjo nadomestnega plinskega agregata.
Gradbeni del projekta zamenjave PB 1-3 v polnem teku

Zamenjava obstoječih plinskih agregatov PB 1-3, ki obratujejo že od leta 1975, je osrednji razvojni načrt elektrarne.

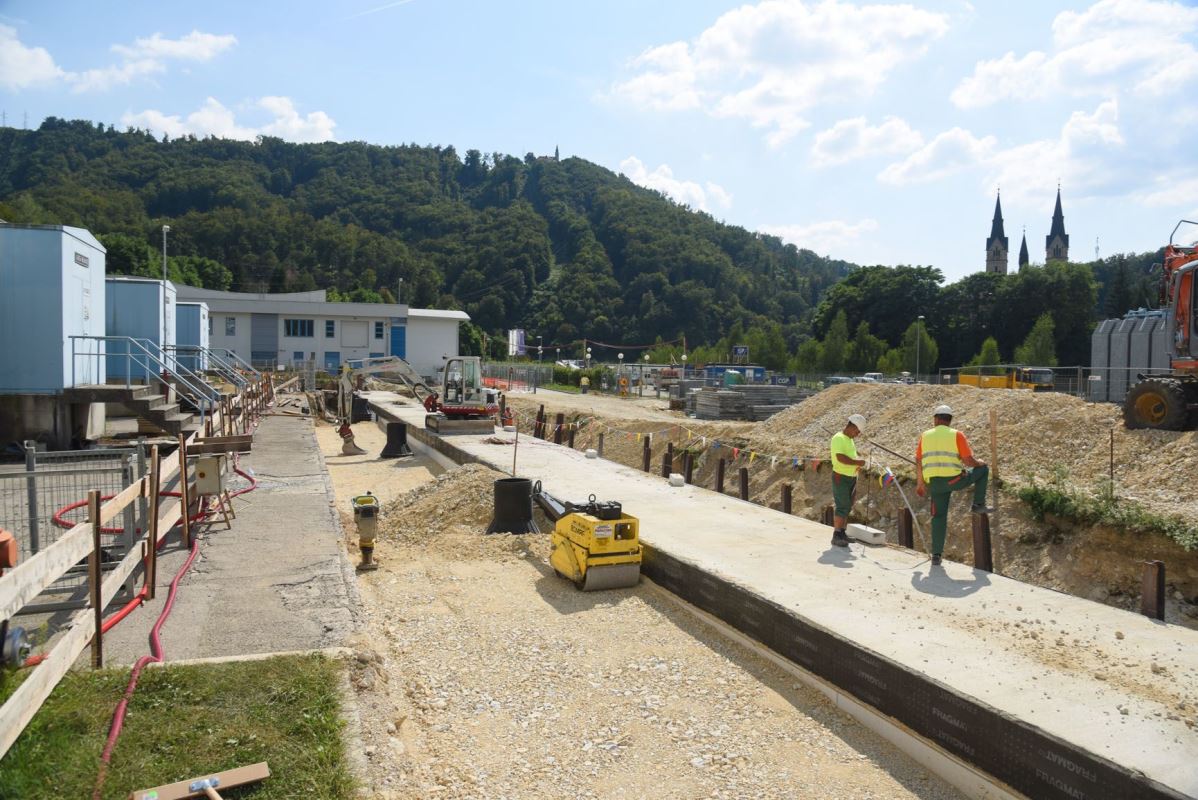

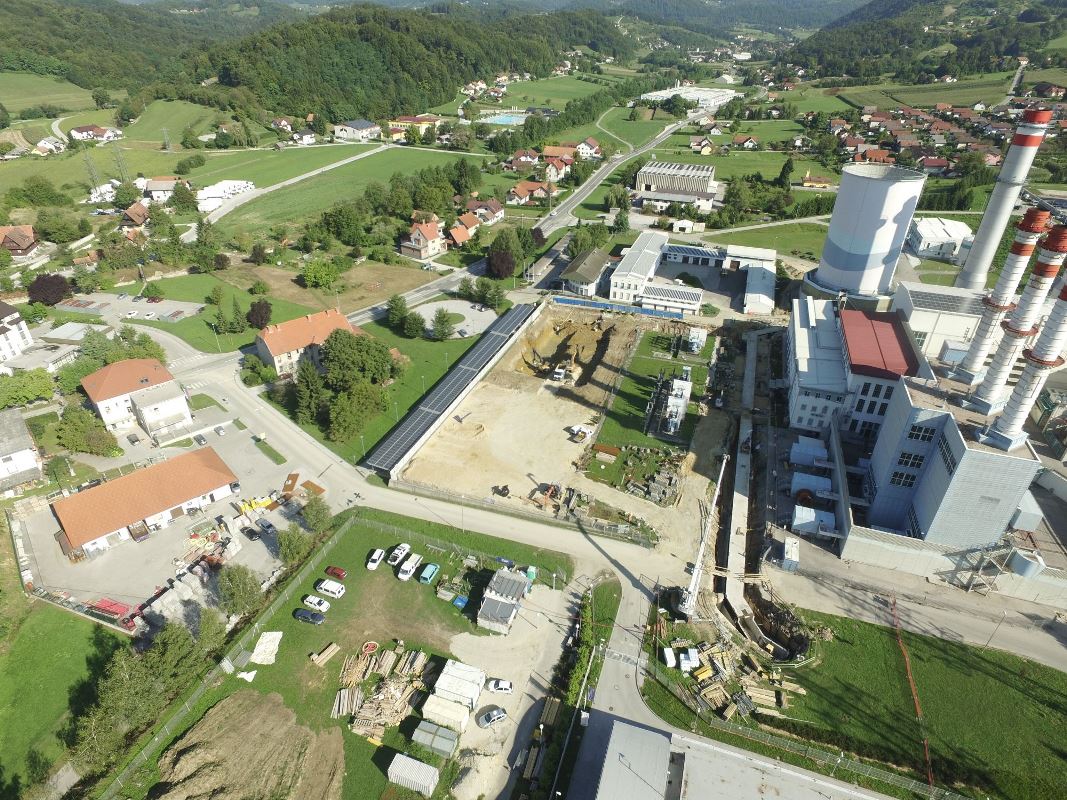

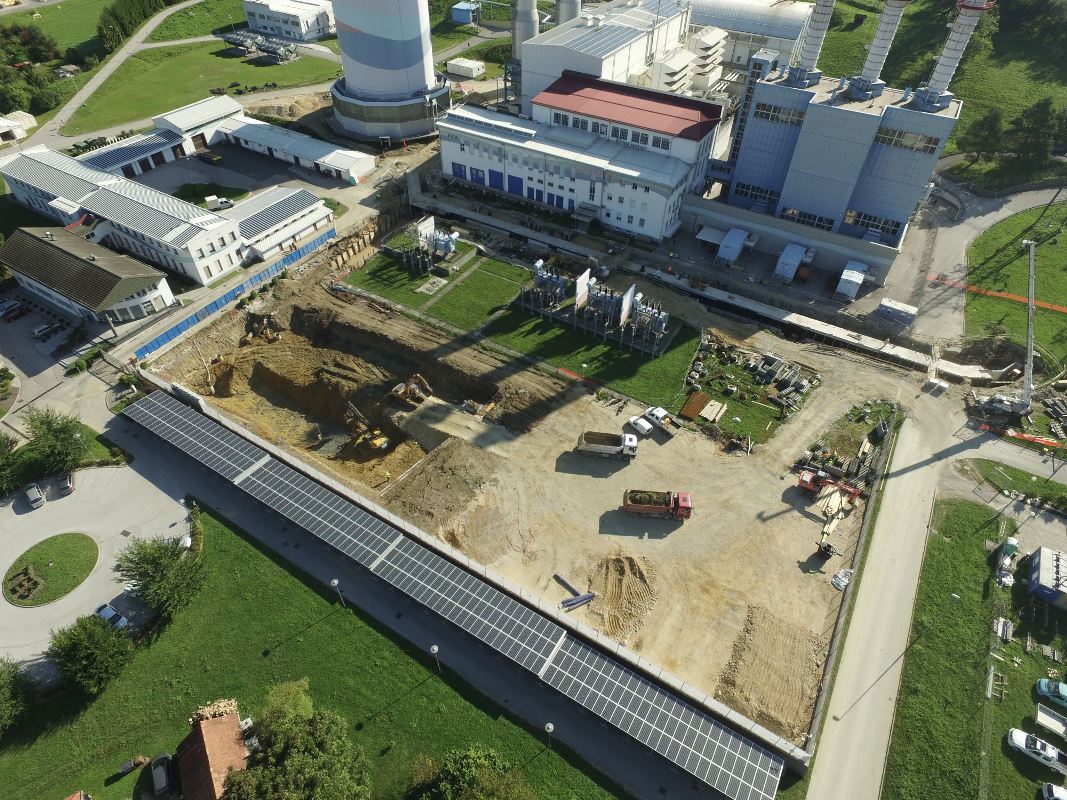

Po besedah direktorja TEB Tomislava Malgaja je gradbeni del projekta, to je LOT 4, trenutno v polnem teku. Podjetje CGP je na območju TEB izkopalo gradbeno jamo in zabetoniralo povezovalne kinete, kjer bo nameščeno povezovalno ocevje za dovod goriva in vzpostavljena elektropovezava med generatorjem in stikališčem. V TEB načrtujejo, da bo LOT 4 predvidoma končan v drugem kvartalu naslednjega leta, nato pa bo sledila montaža turbine z vso ostalo opremo.

LOT 1 so podpisali s konzorcijem Siemens Slovenija in Siemens Švedska, ki naj bi glavno tehnološko opremo po predvideni dinamiki dobavil v 1. četrtletju 2017. Za LOT 2, ki obsega elektro opremo (transformator in potrebno visokonapetostno opremo), bo pogodba po izvedenem postopku javnega naročanja podpisana s konzorcijem Kolektor IGIN in C&G  septembra.

Na vrsti je še LOT 3, katerega javno naročilo bo TEB objavila še v tem mesecu. Gre predvsem za strojne komponente in ostalo opremo, ki ni bila zajeta v dosedanjih LOT-ih (gorivovodni sistemi, sistemi vodenja in nadzora, meritve in drugo).

TE Brestanica uspešno zavrnila dva revizijska zahtevka

»V dosedanjem razvoju razpisov za projekt izgradnje nadomestnega plinskega bloka smo se soočali s problematiko javnih naročil. Na LOT 1 je revizijski zahtevek vložil General Electric, na LOT 4 pa podjetje CGP (oba glede vsebinskih delov projekta). Oba zahtevka smo uspešno zavrnili in naši odločitvi sta bili tudi potrjeni na Državni revizijski komisiji. Največja težava je v tem, da smo zaradi teh postopkov v TEB izgubili šest mesecev časa. Zaradi tega se bo prvotno zastavljeni plan, ki je predvideval končanje del konec leta 2017, zavlekel v prvo četrtletje 2018, ko naj bi bila turbina predana v komercialno obratovanje,« je dejal direktor Malgaj.

Glede financiranja projekta za izgradnjo nadomestnega plinskega agregata je povedal, da se finančna konstrukcija giblje znotraj predvidene investicijske vrednosti. Del potrebnih sredstev so v TEB zagotovili z lastnimi sredstvi, 10 milijonov evrov pa bodo pridobili z najemom kredita pri SID - Slovenski izvozni in razvojni banki.

Poleg tega je direktor Malgaj poudaril, da je z uresničevanjem tega projekta zelo zadovoljen, saj so velik del tega posla zadržali v Sloveniji in pri uresničevanju projekta sodeluje slovenska industrija. O tem projektu redno obveščajo njihovega lastnika GEN energijo, ki jih podpira v uresničitvi njihovih razvojnih ciljev. Komunikacija z njim že od vsega začetka poteka na profesionalni ravni.

Zakaj so se odločili za projekt zamenjave PB 23 MW?

Kot pojasnjujejo v TE Brestanica, se plinskim agregatom PB 1-3 tehnična življenjska doba kljub skrbnemu obratovanju, rednemu vzdrževanju ter relativno majhnemu številu obratovalnih ur, a velikemu številu zagonov, neizogibno izteka.

Za projekt zamenjave PB 23 MW so se odločili predvsem zato, ker bi zaradi vedno težje dobave specifičnih rezervnih delov z obstoječimi plinskimi agregati težko zagotavljali današnjo visoko stopnjo razpoložljivosti in zanesljivosti obratovanja. To je bil tudi razlog, da so se v TEB pred leti lotili priprave projekta za zamenjavo plinskih agregatov PB 1-3.

V okviru projekta je bilo izdelanih več strokovnih študij, predinvesticijska zasnova, idejni projekt, občinski podrobni prostorski načrt, poročilo o vplivih na okolje (emisije NOx, CO2, hrup), projekt za pridobitev gradbenega dovoljenja in investicijski program, ki je bil v letu 2014 noveliran.

Rezultat temeljito izdelane dokumentacije je okoljsko in tehnično sprejemljiva ter ekonomsko upravičena zamenjava obstoječih plinskih agregatov PB 1-3, za katero so bila pridobljena tudi vsa potrebna dovoljenja in soglasja (energetsko dovoljenje, okoljevarstveno soglasje in dovoljenje ter gradbeno dovoljenje).

Izbrana tehnologija z bistveno boljšim izkoristkom

Jedro glavne tehnološke opreme sta Siemensova industrijska plinska turbina SGT 800 (nazivna moč: 53 MW) in generator električne energije. Del glavne tehnološke opreme je tudi dizel električni agregat, ki bo omogočal zagon plinske turbine v brez napetostnem stanju (izvajanje temnega zagona), v okviru pogodbe pa je tudi dobava in montaža dimnika.

Pri izbrani tehnologiji gre za enako tehnologijo industrijskih plinskih turbin kot pri obstoječih plinskih agregatih, pojasnjujejo v TEB, vendar z bistveno boljšim izkoristkom, nižjimi vrednostmi emisij in nizkim obsegom potrebnega vzdrževanja.

Izvedba projekta za izgradnjo nadomestnega plinskega agregata je razdeljena na štiri glavne sklope oz. LOT-e. Lokacija tega objekta je znotraj kompleksa TE Brestanica na prostoru bivšega prostozračnega 110 kV stikališča, ki je najprimernejša predvsem zaradi obstoječe infrastrukture, namenske rabe prostora in obstoječih daljnovodnih povezav.
