Ugodno vreme v teh dneh omogoča napredovanje gradbenih del na trasi 2 x 400 kV daljnovoda Beričevo-Krško.

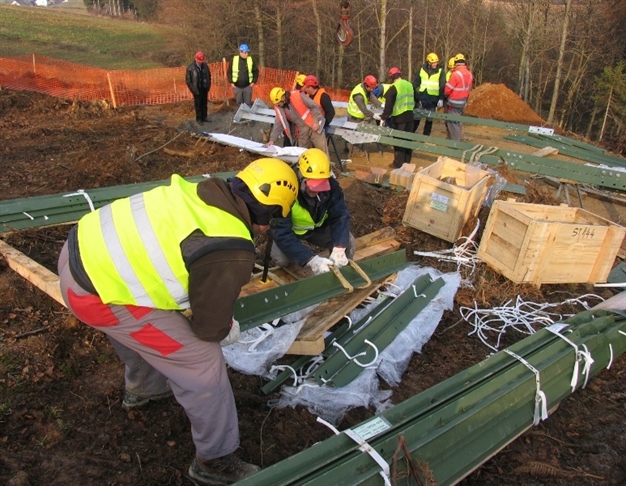

Ekipe Dalekovoda in Elektroservisov v tem času na 80,4 kilometra dolgi trasi pospešeno postavljajo stojna mesta; skupno bo 227 daljnovodnih stebrov.
Po besedah Slavka Sedminka, pomočnika vodje projekta za izgradnjo daljnovoda Beričevo-Krško, dela v tej fazi obsegajo izkope temeljev, vgrajevanje podložnih betonov, postavljanje nožnih delov ter jeklene konstrukcije daljnovodnih stebrov.
Za ta projekt so značilne tudi visoke številke glede količine vgrajenih materialov. Tako bodo v temelje stojnih mest vgradili skoraj 94 ton betonskega železa in 7.600 kubičnih metrov betona, za daljnovodne stebre pa bo potrebno 5.000 ton pocinkane jeklene konstrukcije. Po začrtanem terminskem planu naj bi v prvih treh letošnjih mesecih, če bo ugodno vreme, postavili od 35 do 40 stojnih mest.
Kot je znano, bo 2 x 400 daljnovod Beričevo-Krško omogočil vzpostavitev notranje 400 kV prenosne zanke slovenskega elektroenergetskega omrežja, povečal zanesljivost in kakovost prenosa električne energije ter omogočil priključitev novih uporabnikov na omrežje. Poleg tega bo daljnovod omogočil povečanje tranzitnih sposobnosti slovenskega omrežja ter prispeval k odpravi ozkih grl v slovenskem prenosnem omrežju.
Gradnja omenjenega daljnovoda naj bi po planu potekala dve leti, obratovati pa naj bi predvidoma začel leta 2013. (mj)
