Daljnovodna distribucijska
povezava med Selško in Bohinjsko dolino pomeni največjo in najzahtevnejšo
investicijo v zgodovini Elektra Gorenjska.
Elektro Gorenjska, d. d.,
podjetje za distribucijo električne energije, je včeraj na Soriški planini slavnostno predalo svojemu

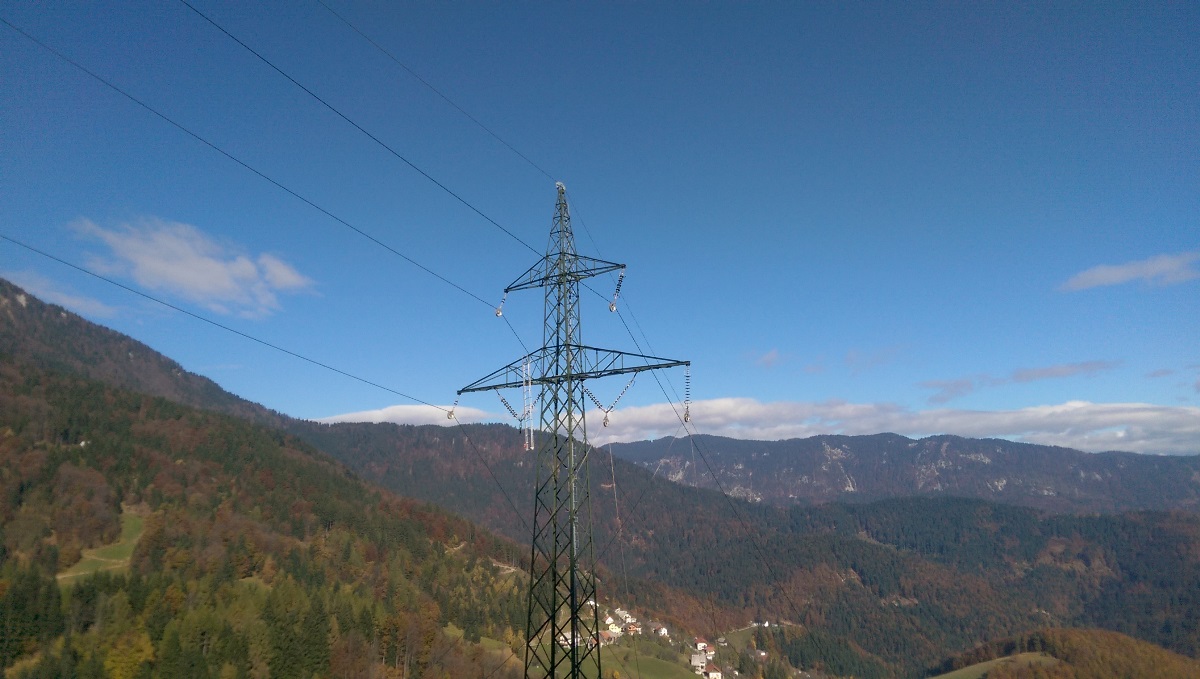

namenu 110 in 20 kilovoltno daljnovodno distribucijsko povezavo med Železniki
in Bohinjem, ki je odslej v polnem
obratovanju. Investicija, vredna 13,5 milijona evrov, pomeni sklenitev
gorenjske energetske zanke ter omogoča nadaljnji razvoj obeh dolin.
Na otvoritvi daljnovodne
povezave so bili slavnostni govorniki Danijel Levičar, generalni direktor
Direktorata za energijo, mag. Bojan Luskovec, predsednik uprave Elektra
Gorenjska, mag. Anton Luznar, župan Železnikov in Klemen Langus, predstavnik
Občine Bohinj.
Omenjeni predstavniki so ob tej
priložnosti na Soriški planini posadili vsak svoj macesen.
Projekt uspešno zaključen že lani v skladu z zastavljenimi roki
Aktivnosti za izgradnjo
daljnovodne povezave so v družbi Elektro Gorenjska pričeli leta 2005, osem let
kasneje pa pridobili še gradbeno dovoljenje. S tem so dobili zeleno luč za
začetek gradnje 19 kilometrov dolge daljnovodne povezave, ki jo sestavlja 115
stojnih stebrov.
»Konec preteklega leta smo v skladu
z roki in znotraj predvidenih sredstev zaključili z izgradnjo distribucijske
daljnovodne povezave ter jo vključili v poskusno obratovanje. Danes smo na
Soriški planini, na meji med občinama Bohinj in Železniki, trinajst in pol
milijona evrov vredno investicijo tudi uradno pospremili v polno obratovanje«,
je poudaril mag. Bojan Luskovec,
predsednik uprave Elektra Gorenjska.
Zahtevno in dolgotrajno umeščanje energetskih objektov v prostor
Umeščanje energetskih objektov v
prostor, še posebej na geografsko razgibanih terenih, je zaradi zapletene
slovenske zakonodaje izjemno zahtevno in dolgotrajno. V družbi Elektro
Gorenjska so si tako že od leta 2005 dalje prizadevali za vzpostavitev nove 110
in 20 kilovoltne distribucijske daljnovodne povezave med občinama Železniki in
Bohinj. Enostransko 110 kV napajanje širšega območja Bohinja, Železnikov in
Škofje Loke namreč ni zagotavljalo zanesljive in kakovostne oskrbe z električno
energijo. Prav zato je bil ta daljnovod ena ključnih prioritet podjetja.
Po dvajsetih letih je to prvi
tovrsten projekt Elektra Gorenjska, pri katerem je podjetje vložilo največ
lastnega truda svojih sodelavcev – tako na področju vodenja projekta, kot na
področju projektiranja 110 kilovoltnih elektroenergetskih objektov in odnosa z
lokalnimi skupnostmi pri umeščanju objekta v prostor.
Kot sta poudarila mag. Anton Luznar, župan občine
Železniki in Klemen Langus, direktor
Turizma Bohinj, je nov daljnovod najbolj pomemben za gospodarstvo, tako za
industrijo kot tudi za turizem in njegov nadaljnji razvoj. Celotnemu
gospodarstvu v obeh dolinah omogoča večjo konkurenčno prednost.
Generalni direktor Direktorata za
energijo Danijel Levičar je
poudaril, da na Ministrstvu za infrastrukturo in Direktoratu za energijo
prepoznavajo pomen tega daljnovoda, še posebej v luči sklenitve gorenjske
energetske zanke. »Podjetje Elektro Gorenjska je uspešno izpeljalo vse postopke
javnega naročanja, umeščanja v prostor, pridobivanja dovoljenj in ne nazadnje
uspelo izpeljati tudi samo gradnjo kot načrtovano in znotraj finančnih
okvirjev. To so veliki izzivi, ki za premagovanje zahtevajo odločno vodenje,
znanje, sposobnost sklepanja dogovorov in seveda močan kolektiv, ki je ključen
za izvedbo.«
Investicija je izjemno pomembna za razvoj Selške in Bohinjske doline
Z zaključeno investicijo so v
Elektru Gorenjska poskrbeli, da bo omenjeno območje Gorenjske, ne glede na
vremenske vplive, zanesljivo, kakovostno, trajno in stabilno oskrbovano z
električno energijo. Prav tako bo dvostransko napajanje obeh dolin omogočilo
nadaljnji gospodarski in turistični razvoj Selške in Bohinjske doline.
Zagotovljena neprekinjena oskrba
z električno energijo je ključna za nemoteno in dobro poslovanje gospodarskih
družb. Prav zato je ta investicija izjemnega razvojnega in strateškega pomena.
V Elektru Gorenjska tudi v
prihodnje ostajajo zavezani načrtom za zagotavljanje zanesljivega in
kakovostnega elektroenergetskega omrežja na Gorenjskem. Letos imajo odprtih več
kot 400 investicij po celi Gorenjski in tako aktivno ustvarjajo trajnostni
razvoj okolja, v katerem delujejo.
Distribucijsko povezavo sestavlja daljnovodni in kablovodni del
Dolžina daljnovodne trase znaša
18,8 kilometrov in poteka prek dveh občin, sedmih katastrskih občin in 309
parcelnih številk. Za pravico gradnje so bile sklenjene služnostne pogodbe s
196 lastniki in sedmimi agrarnimi skupnostmi.
Celotna površina območja za
izvedbo gozdnih posekov je bila 62 ha, od tega 43 ha v občini Železniki in 19
ha v občini Bohinj. Količina bruto lesne mase na celotni trasi je 23.756 m3, od
tega je 15.168 m3 na strani Železnikov, ostalih 8.588 m3 pa na strani Bohinja.

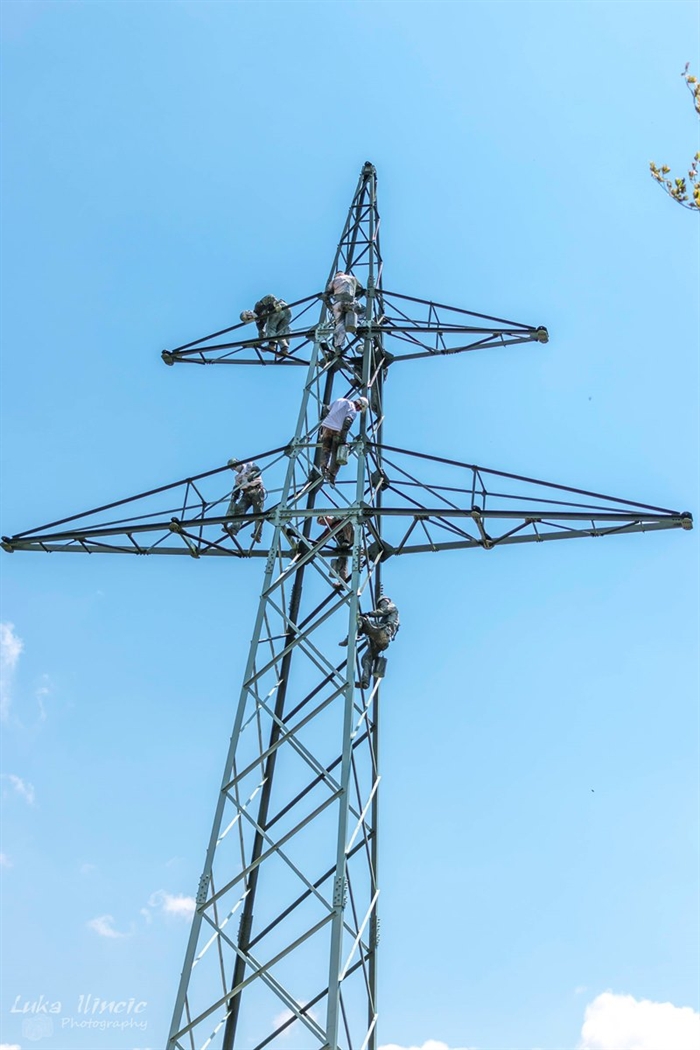

Daljnovod sestavlja 115 stebrov,
od tega 58 nosilnih in 57 zateznih. Skupna dolžina priključenih kablovodov
znaša 1.427 metrov. Pri gradnji te daljnovodne povezave je bila uporabljena
metoda temeljenja z mikropiloti.
