Novo 110 kV GIS stikališče v Ilirski Bistrici že v poskusnem obratovanju

Po 12. juliju 2013, ko bo priklopljen še drugi transformator 110/20, bo energetski del rekonstrukcije 110/kV RTP Ilirska Bistrica, zaključen.
Novo 110 kV GIS stikališče v Ilirski Bistrici že v poskusnem obratovanju

Kot je povedal vodja projekta Vinko Bratina, so s tem zastavljene terminske roke prehiteli za slabe tri mesece. Pohiteli so predvsem zato, da bi se izognili glavni turistični sezoni, saj na sosednjem Hrvaškem v tem času ne odobrijo odklopov visokonapetostnih daljnovodov. V tem času tako ne bi mogli izvesti postopka preklopa naprav na novo stikališče. Da jim je to uspelo, je zaslužna prizadevna ekipa strokovnjakov Elesa in Elektra Primorska, ki je delala tudi v svojem prostem času, izpostavlja Vinko Bratina.

Spomnimo, gre za skupni projekt SODA, Elektra Primorska in Elesa, rekonstrukcija pa je stekla januarja 2012. Investicijo vodi Eles, kot soinvestitorja sodelujeta Elektro Primorska in SODO, pri čemer ves sistemski in daljnovodni del stikališča vodi in financira Eles (7,5 milijona evrov), distribucijski del s transformacijo 110 na 20 kV pa SODO in Elektro Primorska (2,3 milijona evrov). Projektno ekipo in ves inženiring vodijo Elesovi strokovnjaki v sodelovanju z delavci Elektra Primorska, operativna dela pa izvajajo zunanji izvajalci. Po besedah Vinka Bratine je Eles svoj del rekonstrukcije izvedel v zadanem finančnem okviru znotraj Investicijskega programa.

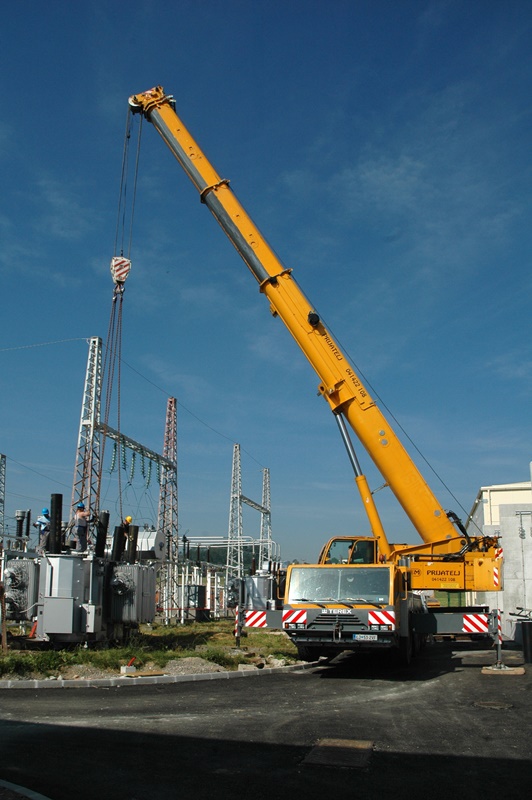

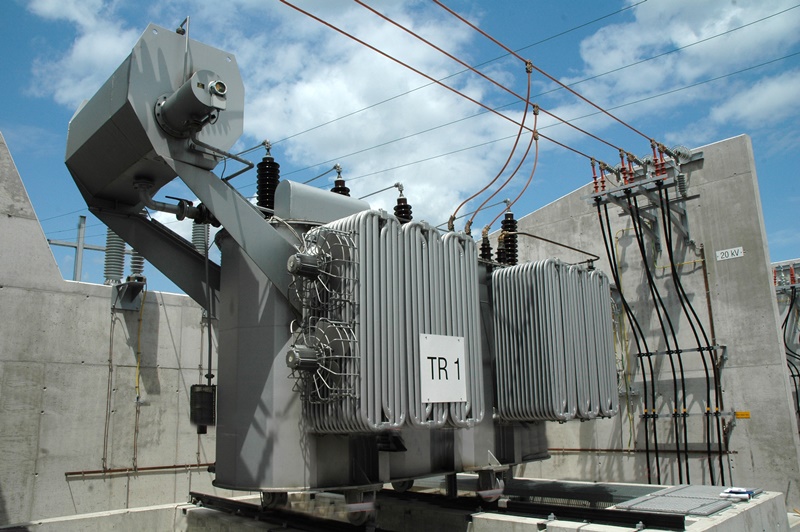

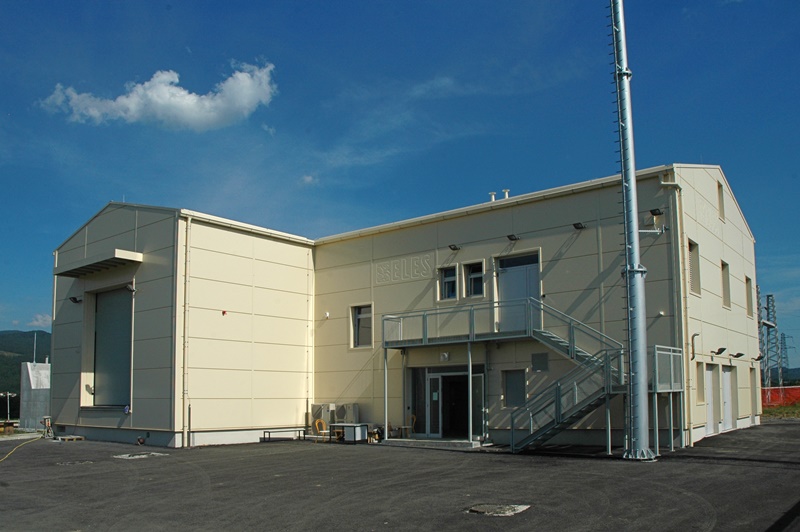

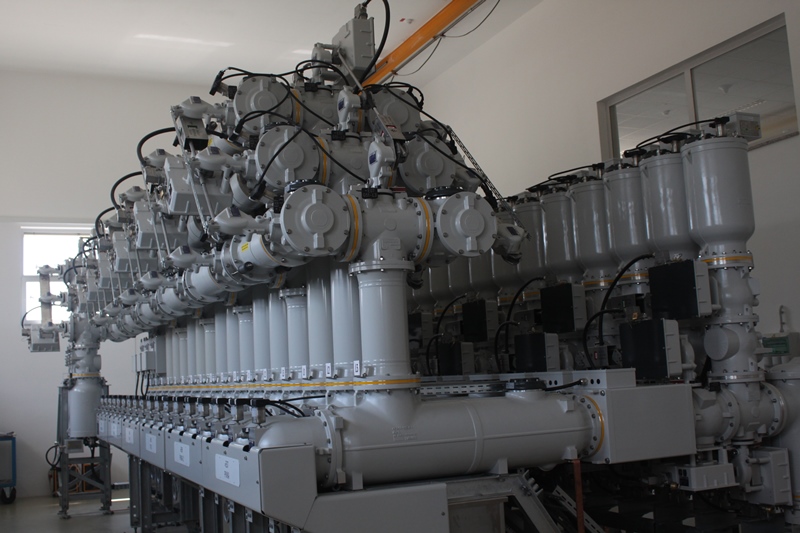

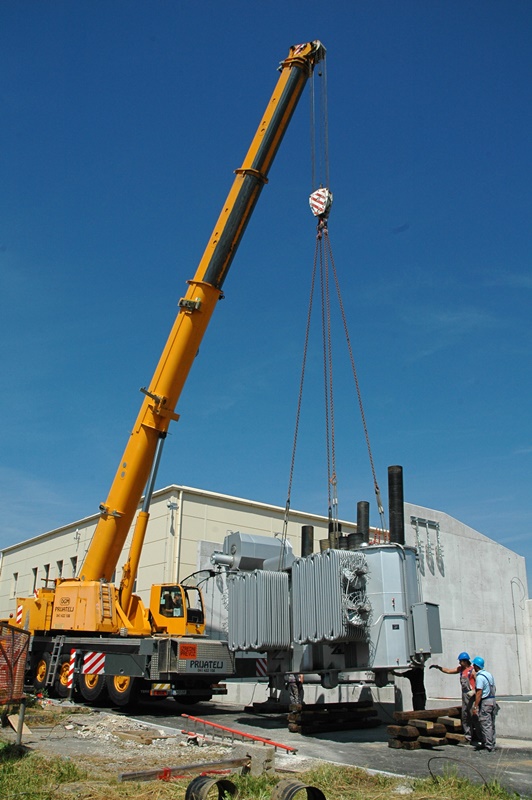

Glede na to, da Eles načrtuje obnovo 2x110 kV daljnovoda Divača-Pivka-Ilirska Bistrica, ki so ga gradili Italijani že v letih 1936-1938, je bilo logično, da tudi 35 let star in dotrajan objekt, obnovijo in posodobijo. Z obnovljenim stikališčem in sodobno visoko tehnološko opremo se bo vzdrževanje objekta bistveno zmanjšalo, manjša je možnost okvar, znatno se bo povečala zanesljivost napajanja regije, stikališče v GIS izvedbi pa ne nazadnje zasede tudi manj prostora.

Kdaj bo rekonstrukcija dejansko končana je težko napovedati, pravi Vinko Bratina, saj gradbeni izvajalec ni uspel realizirati vseh del v okviru gradbene pogodbe. Ta zajema vse od graditve GIS stavbe in novih temeljev transformatorjev do vseh ureditvenih del okolice. Problematika ni tako enostavno rešljiva, zato se bo Elesova notranja revizija vključila v njeno reševanje. Kljub vsemu pa na Elesu predvidevajo, da bodo do konca leta 2013 dobili uporabno dovoljenje. (pb)

Polona Bahun
