S širitvijo naj bi pridobili 6,9 GWh na leto in zagotovili sonaravno ureditev stometrskega pasu na levem bregu.

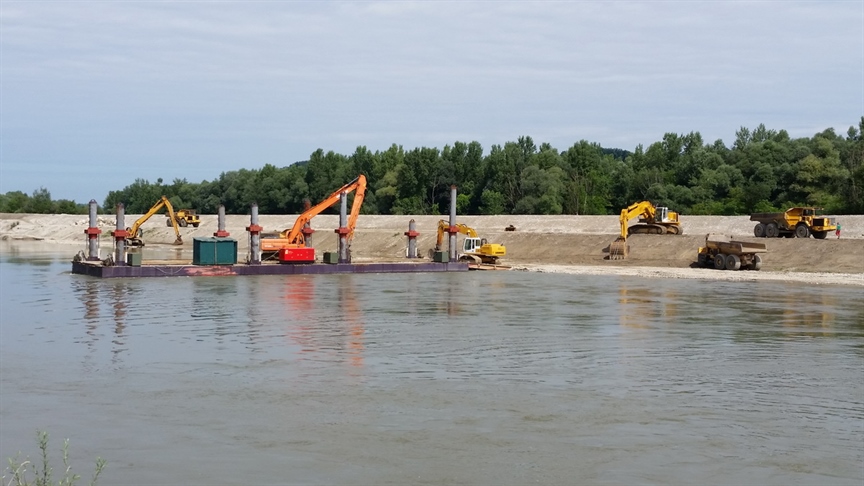

Izhodišča za načrtovanje in gradnjo odvodnega kanala HE Zlatoličje so v času gradnje hidroelektrarne leta 1967 temeljila izključno na tehničnih zahtevah in pogojih, ki jih mora objekt izpolniti kot del derivacije hidroenergetskega objekta HE Zlatoličje. Rezultat takšnega razmišljanja je bil odvodni kanal dolžine okoli 6 kilometrov, izrazito tehničnega trapeznega profila, katerega izvedba se je slabo vključevala v ravninsko krajino Dravskega polja. Območje leve brežine kanala, ki so ga v času gradnje uporabljali za deponija materiala, je bilo pozneje večji del zapuščeno in je služilo kot divje odlagališče odpadkov za okoliške stanovalce.
Ideja o razširitvi odvodnega kanala sega v začetek 90. let prejšnjega stoletja. Potreba po povečani proizvodnji, izkoriščanju vsakega možnega dodatnega MW na obstoječem objektu, razpoložljiva tehnologija in ugodni ekonomski pogoji (poplačilo del s prodajo odkopanega mineralnega agregata) so bili temelj začetka projekta širitve odvodnega kanala HE Zlatoličje.
S širitvijo odvodnega kanala HE Zlatoličje se predvideva povečanje padca HE Zlatoličje in s tem moči za približno 1,9 MW ter povečanje srednje letne proizvodnje za okoli 6,9 GWh. Ob širitvi bo preostali del zemljišča deponije urejen skladno z ureditvenimi načrti občin na tem območju. Tako bo celotna površina urejena kot del krajinskega parka in je predvidena kot rekreacijsko območje po zahtevah MOP in planskih dokumentov občin. Po koncu gradnje bodo sedanje rekreacijske namembnosti (nogomet, karting, tenis …) ostale, preostalo območje pa ni predvideno za intenzivnejšo izrabo in bo del zraven ležečega krajinskega parka.
Dela povezana s širitvijo kanala so se po besedah odgovornega nadzornika del Alojza Preglaua sicer začela že julija 2007. Zaključek del in s tem ureditev okolja je bil sprva predviden do konca junija 2013, a so bila dela zaradi stečaja izvajalca julija 2011 prekinjena. Zaradi havarije ob visokih vodah leta 2012 je bilo treba tudi posodobiti projektno dokumentacijo, na osnovi katere je bil nato izbran nov izvajalec podjetje RGP, ki je z deli tako nadaljeval decembra 2014. Doslej je bila dokončana sanacija obeh mostov preko odvodnega kanala. Prav tako so že končana vsa dela pri izdelavi kartodroma. Za oba objekta je bil tudi že izveden delni tehnični pregled in pridobljeno uporabno dovoljenje, vsa dela pa bodo predvidoma zaključena do konca aprila prihodnje leto. (bj)
