Zaustavitev hidroelektrarne Plave I na Soči je predvidena v začetku leta 2016, ko se bo začela druga faza obnove.
V HE Plave I so v 90. letih prejšnjega stoletja zaradi težav pri zagotavljanju sredstev zamenjali le turbine in nekaj pomožne opreme in tako uresničili prvo fazo obnove, sedaj pa so na vrsti še druga potrebna obnovitvena dela.
Kot je pojasnil Rajko Volk, direktor tehničnega
področja v Soških elektrarnah Nova Gorica, je poglavitni namen obnove HE Plave I na
Soči revitalizacija že obstoječe elektrarne, kar pomeni zagotovitev, da bo
objekt po dolgi obratovalni dobi (generatorji od leta 1939 še niso bili zamenjani) še naprej
opravljal svoje temeljno poslanstvo, to je proizvajal električno energijo.
Posodobljena elektrarna bo omogočala tudi boljše
nadzore in lažje vzdrževanje. S prenovljenim objektom bodo vplivi na okolje še
manjši, na primer glede možnosti izpusta olj. Hrupa, povezanega z obratovanjem
tega objekta, pa tu praktično ni, saj je elektrarna vkopana v hribu.
Po besedah Volka je projekt obnove HE Plave I razdeljen na več podprojektov, in sicer na: LOT G - dobava in montaža
generatorjev, LOT EE - dobava in montaža elektro opreme, LOT T - obnova turbin
in tehnološke opreme, LOT A - gradbena dela, LOT PO - aplikativna programska
oprema in licence za SW.

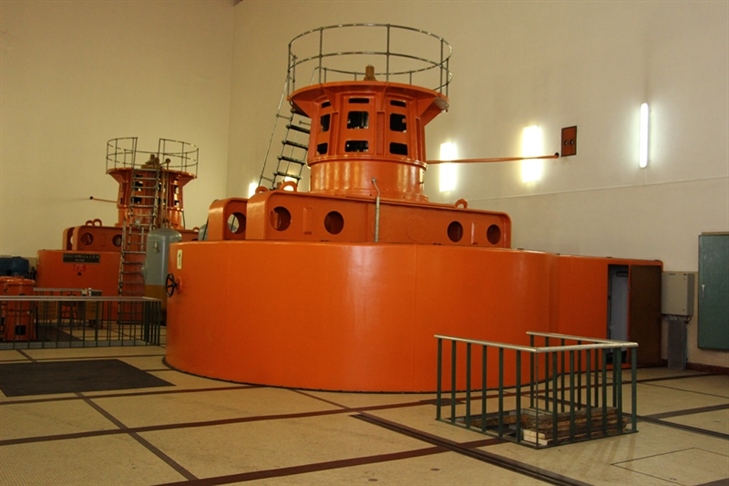

Zamenjali bodo iztrošene generatorje
in drugo opremo
Druga faza obnove HE Plave I bo obsegala zamenjavo

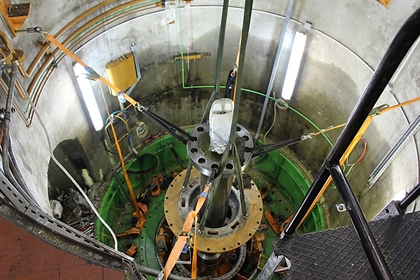

generatorjev z vzbujalnim sistemom in mrežnega transformatorja 10,5/110 kV, ki
bo nadomestil blok transformatorje, ki obratujejo že več kot 65 let. Poleg
tega bodo v elektrarni izvedli še več
drugih posodobitev in obnovitvenih del. Predračunska
vrednost tega projekta znaša okoli 11 milijonov evrov.
Generatorsko opremo bo dobavil konzorcij Rudis Končar,
ki je bil izbran kot najugodnejši ponudnik že ob koncu leta 2014. Kmalu bo
objavljen razpis za LOT EE (dobava in montaža elektro opreme), razpis za LOT T
(obnova turbin in tehnološke opreme) je še v pripravi, priprave na ostale dele
projekta obnove HE Plave I pa so v zaključni fazi. Zaustavitev HE Plave I je
predvidena v začetku leta 2016, ko se bodo v elektrarni začela omenjena
obnovitvena dela. Po zaključku obnove HE Plave I, predvidoma v začetku leta
2017, bo sledilo poskusno obratovanje elektrarne, ki bo predvidoma trajalo do
sredine tega leta. (mj)
