Energetika

Prva sinhronizacija bloka 6 z omrežjem predvidoma oktobra

Po izpeljanih hladnih zagonskih preizkusih, naj bi se julija začeli tudi vroči zagonski preizkusi.
Prva sinhronizacija bloka 6 z omrežjem predvidoma oktobra

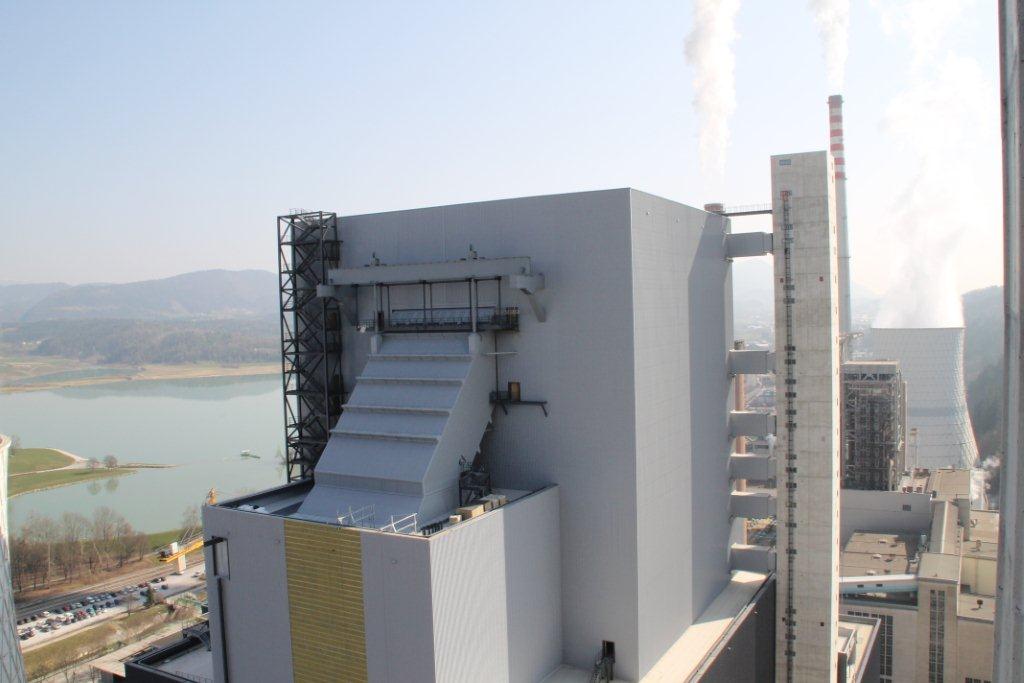

V Termoelektrarni Šoštanj so konec minulega leta uspešno zaključili tlačni preizkus kotla novega bloka, s čimer se je začelo obdobje izvedbe vseh hladnih zagonskih preizkusov posameznih sklopov v okviru projekta TEŠ 6, ki potekajo tudi v prvih mesecih tega leta. Kot je povedal direktor TEŠ Peter Dermol, vsi preizkusi potekajo nemoteno, večjih okvar na sami tehnološki opremi za zdaj ni bilo zaznati, manjše korekcije pa sproti opravljajo, tako da vse poteka v skladu z revidiranim terminskim planom.

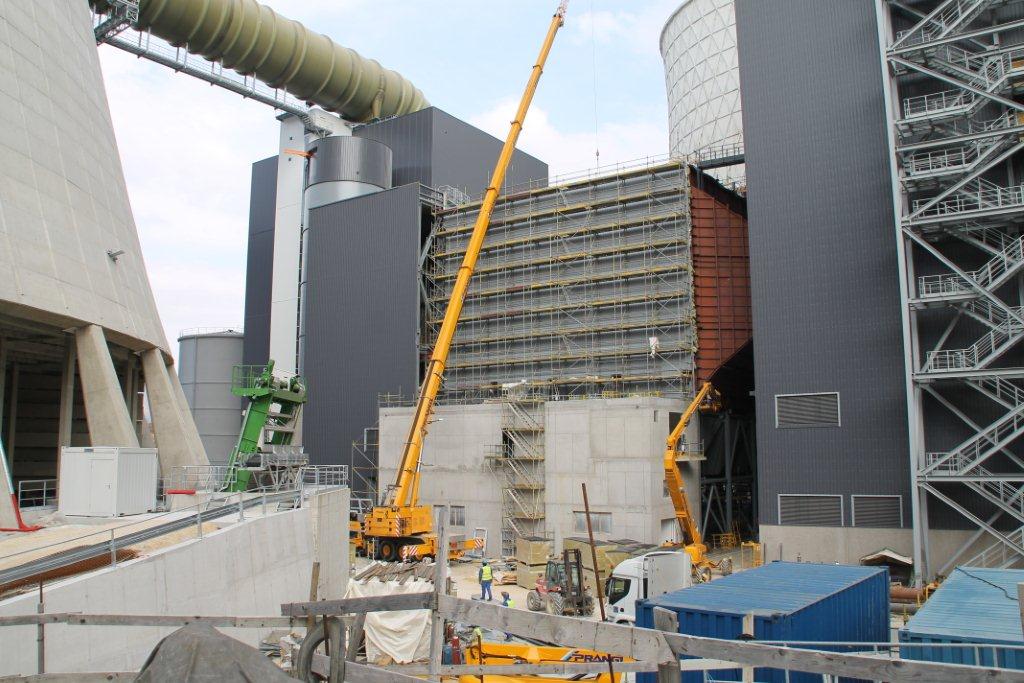

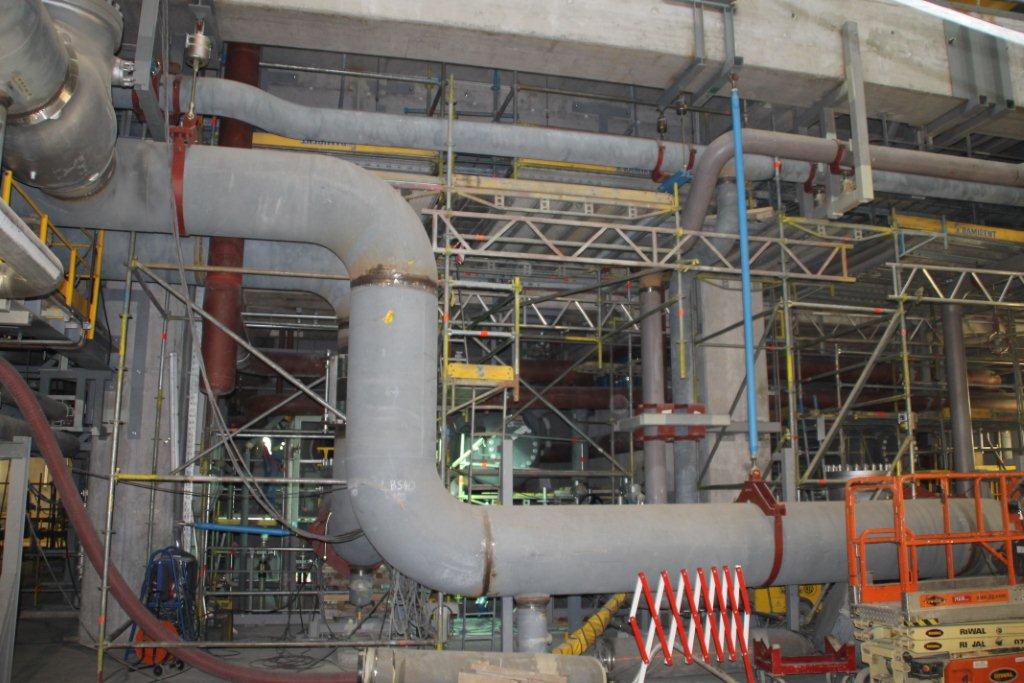

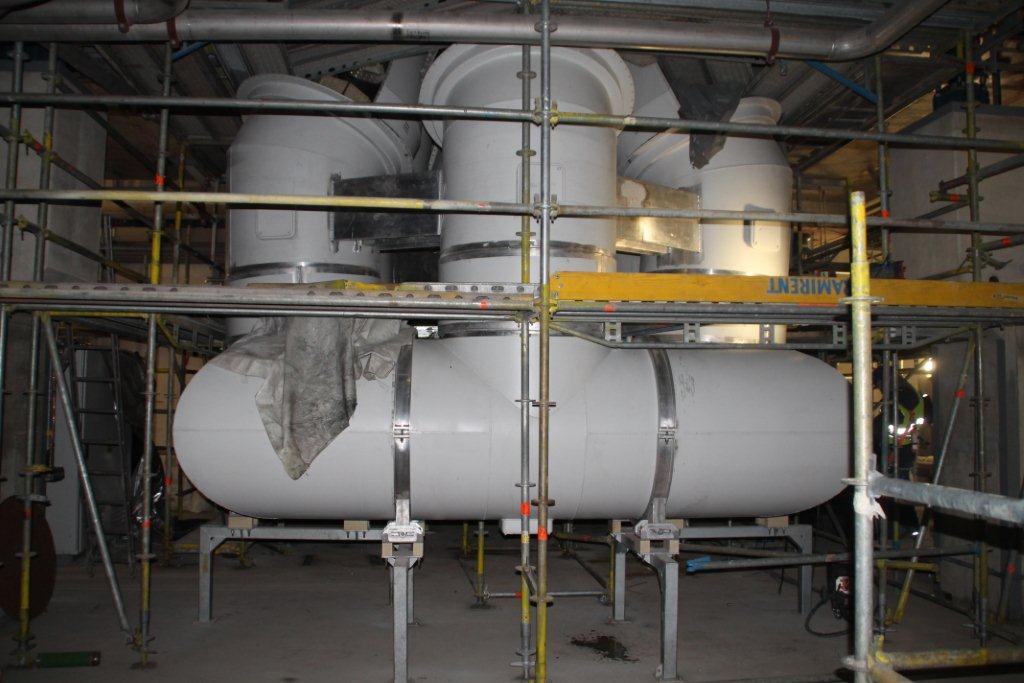

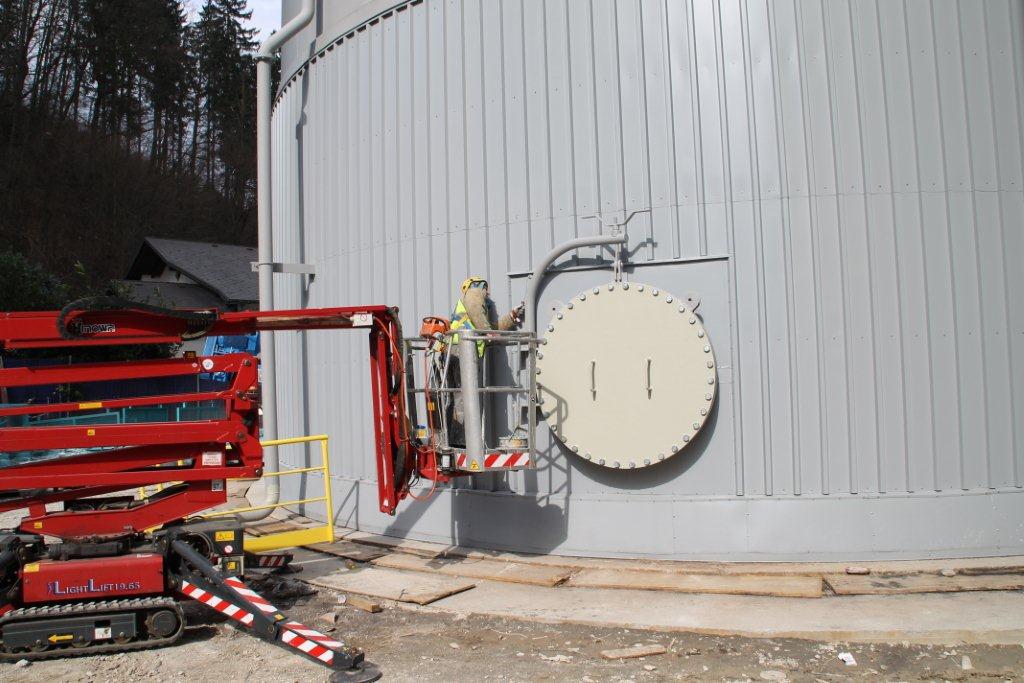

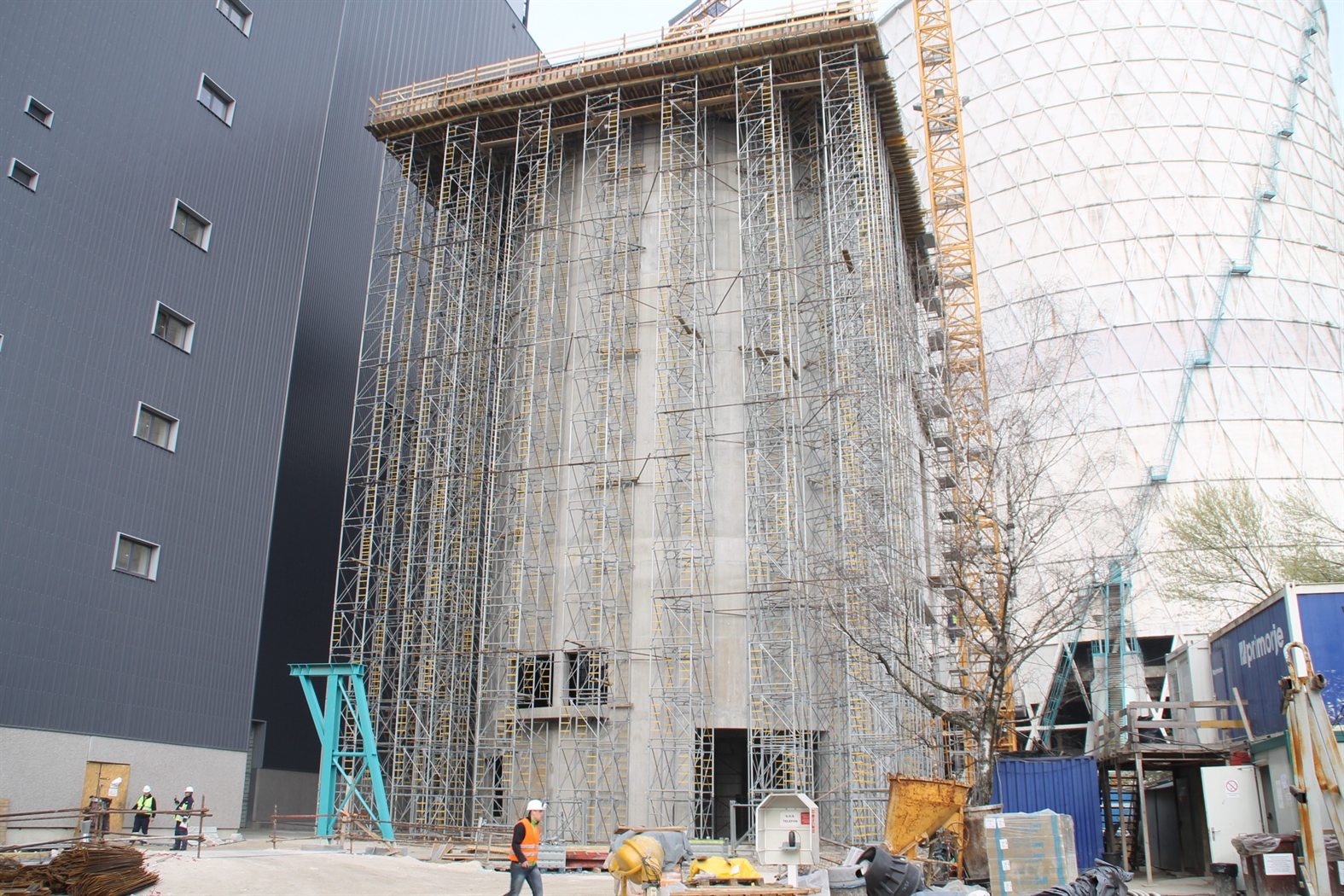

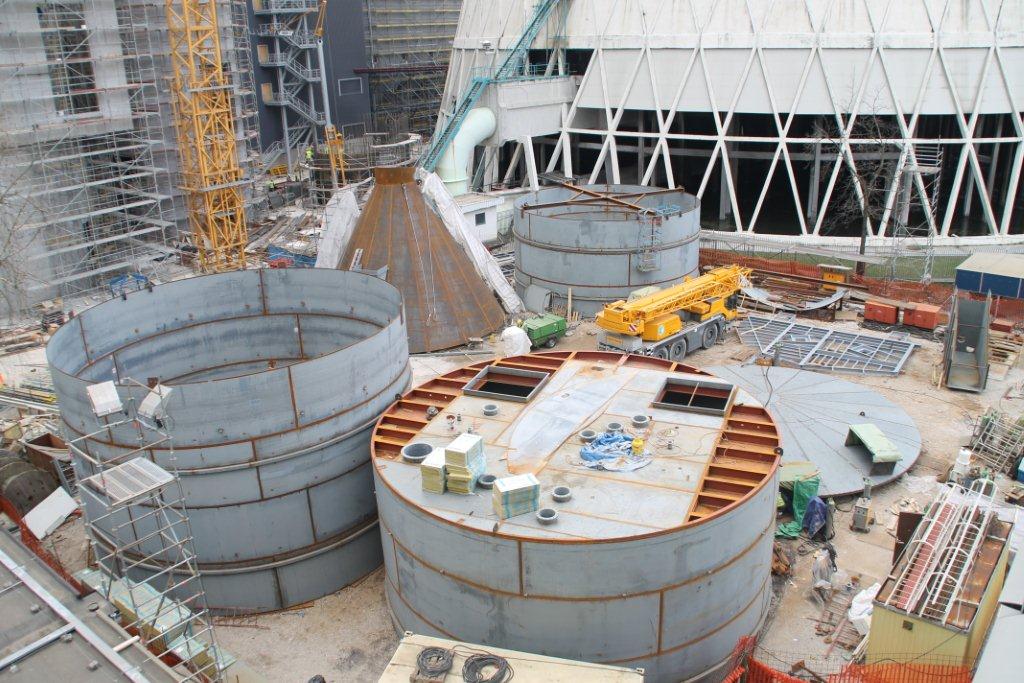

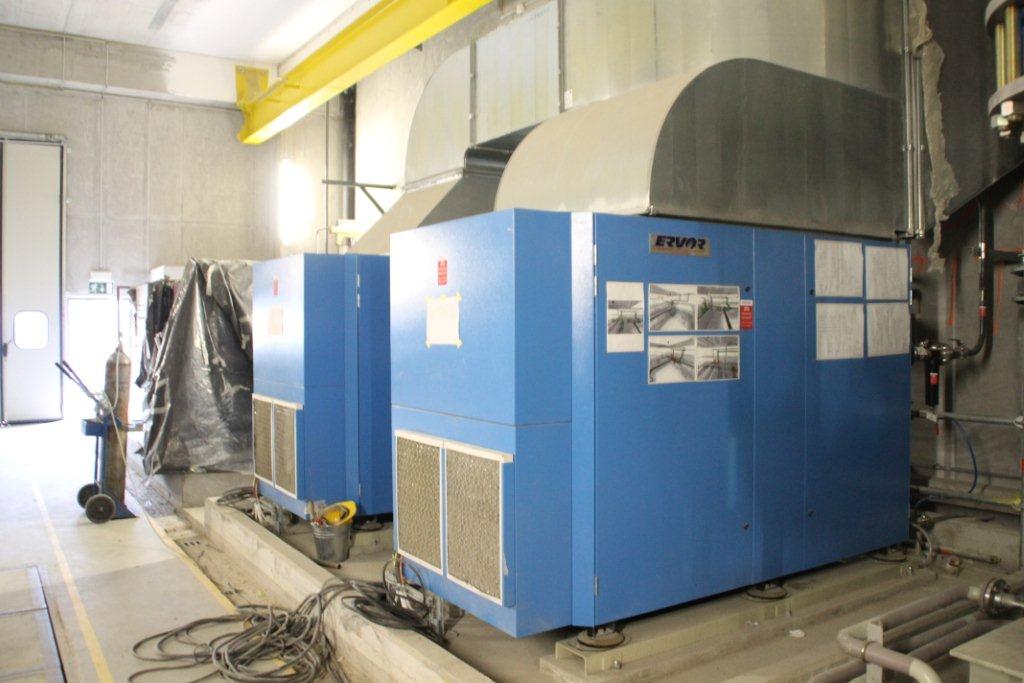

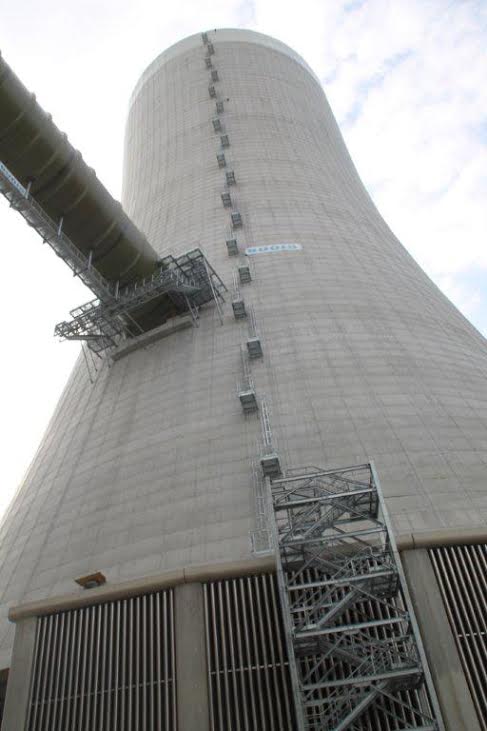

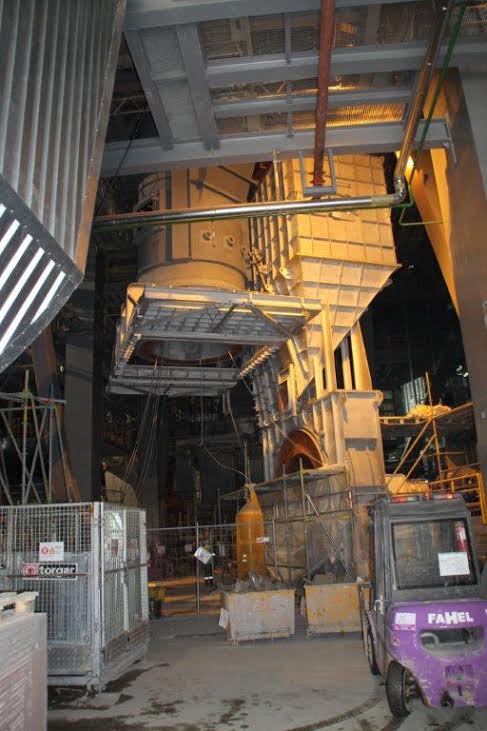

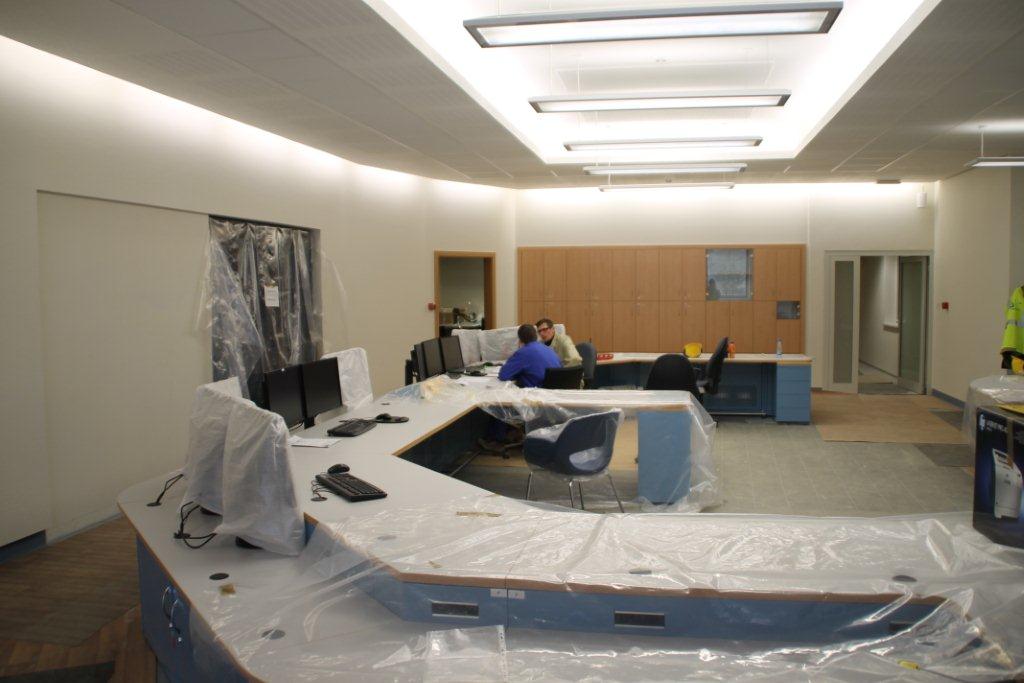

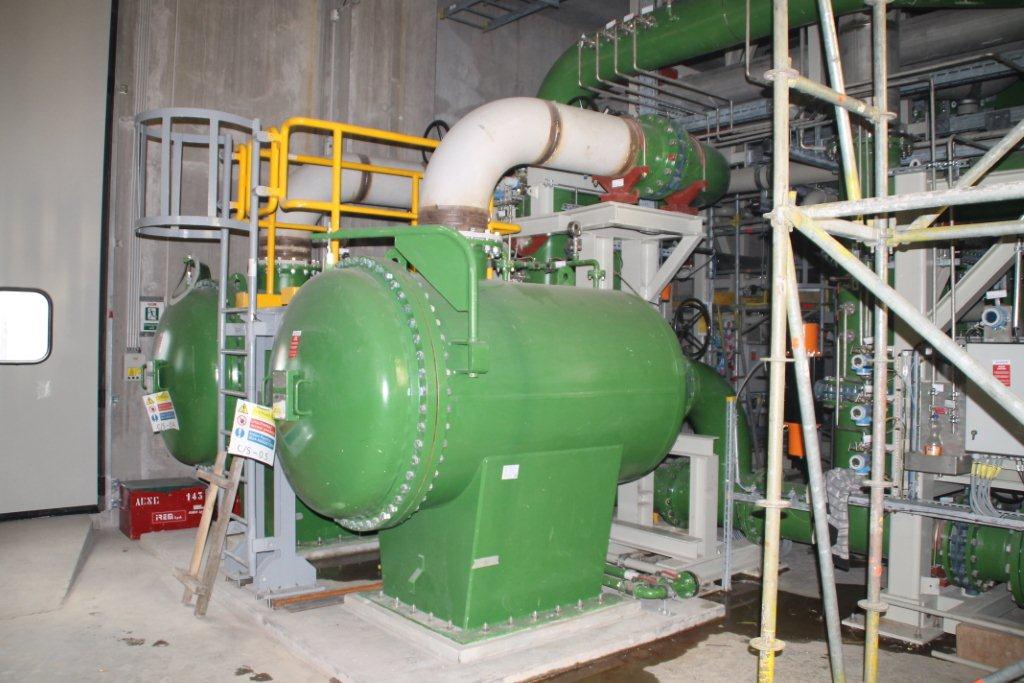

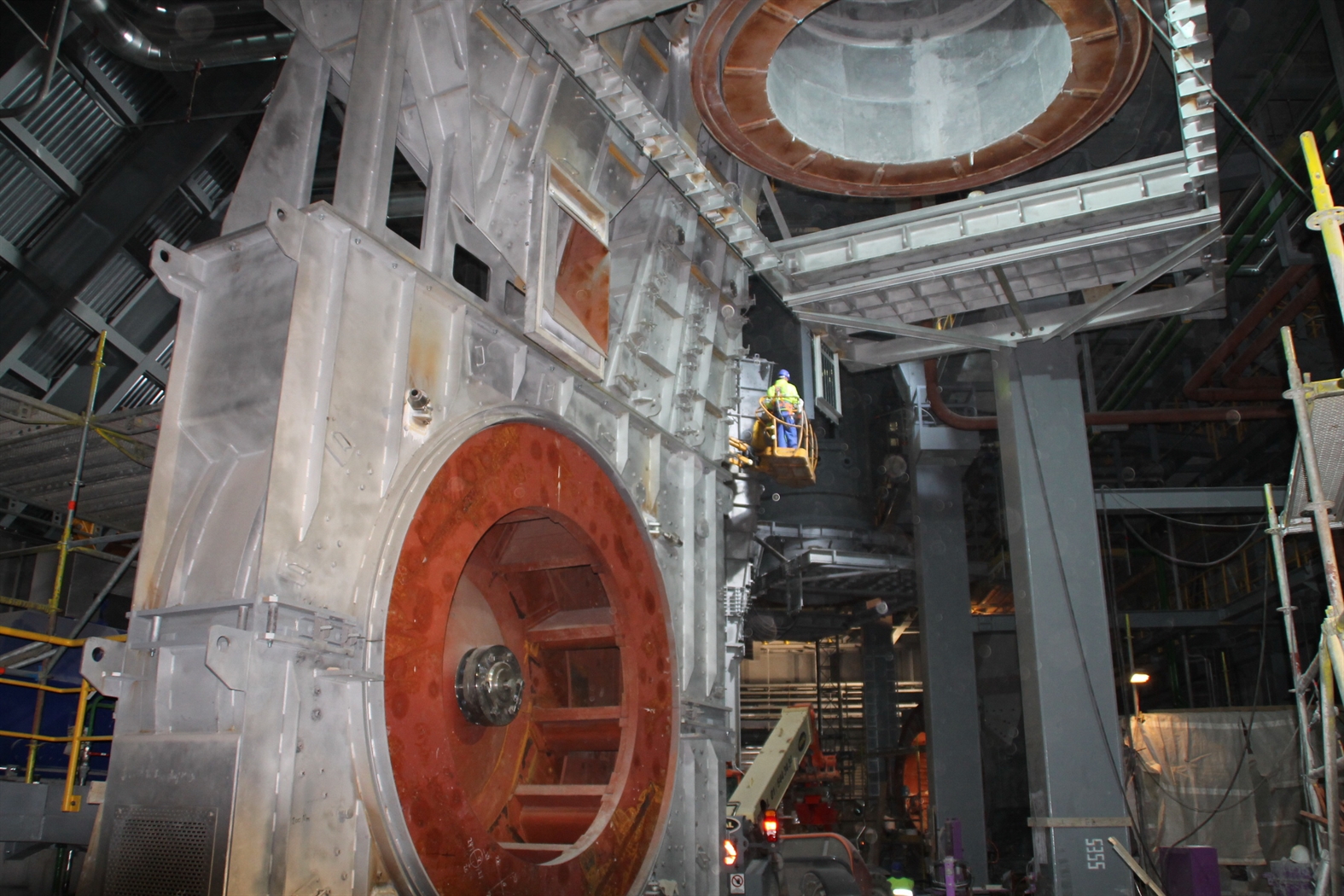

Sicer pa je v okviru posameznih faz aktualno stanje na projektu naslednje. V okviru glavnega sklopa je na tehnološki opremi končanih že 92 odstotkov del, pri čemer so že bili zaključeni tlačni preizkusi cevovodov in vročevodov ter, kot rečeno, tudi samega kotla, v teku pa so še izolacijska dela na kanalih dimnih plinov. Vzporedno se na opremi izvajajo hladni zagonski preizkusi, aprila pa bodo začeli testirati tudi oljne gorilnike. V sami strojnici je zaključena montaža visokotlačnega, srednje tlačnega in nizkotlačnega dela turbine, montaža kondenzatorja in toplotne postaje, opravljeni so že bili tudi določeni tlačni preizkusi na srednje in nizkotlačnem delu cevovodov in vsi hladno zagonski preizkusi elektro opreme na 10 kV in 110 kV sistemu. 98 odstotkov vseh del je končanih tudi na sami čistilni napravi razžvepljevanja dimnih plinov, pri čemer prav tako potekajo hladni zagonski preizkusi, pripravljajo pa se tudi na zagon obtočnih črpalk, v navezavi z ventilatorji vleka in podpiha, ki so nameščeni na glavni tehnološki opremi. Praktično končan je tudi že hladilni stolp, kjer so že opravili interni tehnični pregled. Dobro napredujejo tudi dela na spremljevalnih objektih, kjer je na transportu premoga končanih 64 odstotkov vseh predvidenih del, trenutno pa so v fazi montaže jeklene konstrukcije oziroma mosta med presipnimi postajami, ki na neki način pomeni povezavo obstoječega sistema na nov sistem. Vse bolj končno podobo dobivajo tudi objekti, povezani s področjem transporta produktov, pri čemer je končanih že 54 odstotkov vseh del. V silosu sadre se tako že izvajajo montažna dela opreme in namešča se tudi že cela konstrukcija transporta žlindre izpod kotla do silosov. Blizu konca so tudi dela, povezana s pripravo vode, kjer je končanih 80 odstotkov vseh del, praktično je nameščena vsa tehnološka oprema, prav tako pa potekajo že prvi hladni zagonski preizkusi. V sklepni fazi so tudi gradbena dela na pretakališču amonijakove vode, končanih je namreč že 60 odstotkov del in se pripravljajo na izvedbo hidrostatičnega testa zbiralnika.
»Na gradbišču bloka 6 je,« pravi Peter Dermol, »sicer še vedno okoli tisoč ljudi, se pa to število vzporedno s končevanjem posameznih faz počasi zmanjšuje. Sklenjena je bila večina potrebnih pogodb z izvajalci, tako da ostaja odprta le še pogodba o zunanji ureditvi okolice objekta, ki naj bi jo podpisali v naslednjih tednih.«

Oglejte si VIDEO posnetek.

Vzporedno z deli poteka tudi šolanje osebja

»Zelo pomembno za uspeh projekta je,« poudarja Peter Dermol, »tudi to, da je naše obratovalno osebje ves čas intenzivno vpeto v vse faze preizkušanja glavne tehnološke opreme in vseskozi intenzivno sodelujejo v vseh fazah projekta. Z Alstomom smo dosegli dogovor, da del osebja, ki je izvajalo dela na bloku 4 in 5, lahko aktivno dela tudi na bloku 6, saj s tem pridobiva dragocene izkušnje in se seznanja z novo tehnologijo. Poleg tega potekajo intenzivna izobraževanja za druge naše zaposlene. Tako imamo tri skupine zaposlenih, po 40 ljudi v vsaki skupini, ki se periodično izobražujejo in pripravljajo na nove naloge. Kar nekaj ljudi s področja obvladovanja in vzdrževanja elektro opreme in sistema vodenja se periodično izobražuje tudi v Franciji. Vsi ti procesi ta hip potekajo zelo intenzivno in od zaposlenih terjajo dodaten napor in čas, a gre za pomembno fazo, ki pomeni naložbo v zanesljivo prihodnost bloka 6.«

Brane Janjić
Celoten pogovor z direktorjem TEŠ si lahko preberete v naslednji številki revije Naš stik.

Brane Janjič
