V teh jesenskih dneh so dela rekonstrukcije 110 kilovoltnega daljnovoda Podlog-Lava v polnem teku.

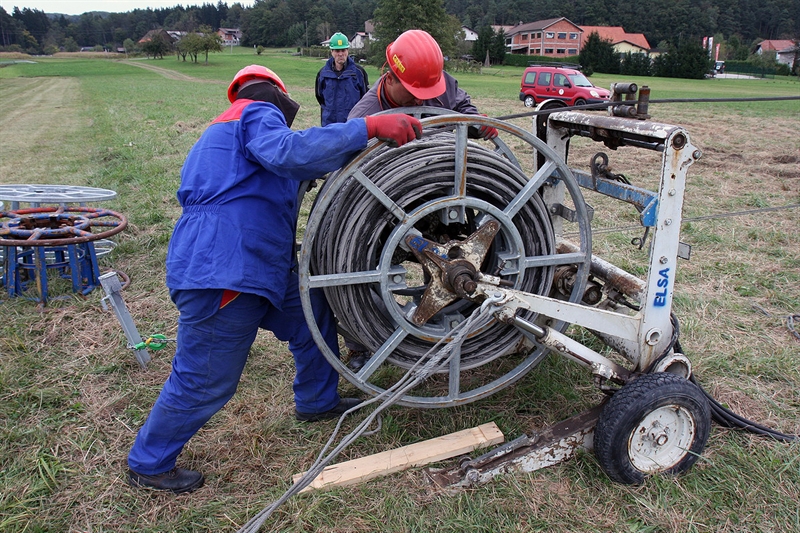

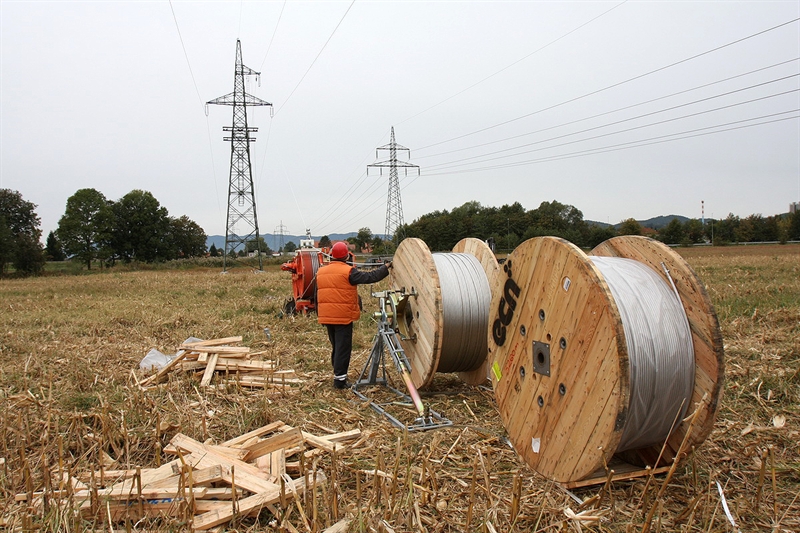

Med 29. in 42. stojnim mestom vlečejo dva fazna vodnika in optični kabel, kar poteka tako, da za staro vrv pripnejo nov tokovodnik, ki ga potegnejo čez celo zatezno polje in ga na koncu fiksirajo.

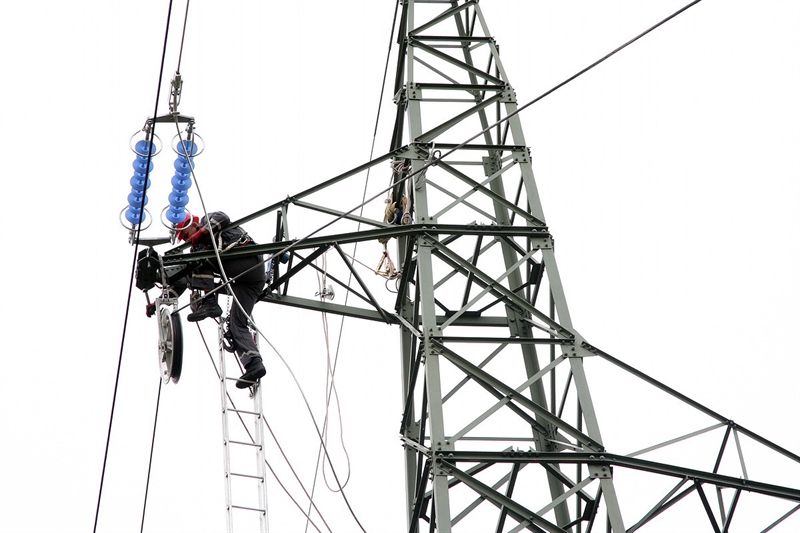

Projekt ima svojo zgodovino, saj njegovi začetki segajo že v leto 2009, ko je bil na javnem razpisu kot najugodnejši izvajalec izbrano podjetje Elsa iz Zgornje Radgone. Dokumentacijo projekta so izdelali v Elektroservisih, njihovi elektromonterji pa so bili tudi tisti, ki so preplezali vseh 47 stojnih mest trase daljnovoda v razdalji 12 kilometrov. Naknadno so v projekt vključili še projektanta Juvana, ki je izdelal projekt statične ojačitve ter Inštitut za metalne konstrukcije, ki je opravil meritve in izdelal plan potrebne sanacije. Statični izračun (koliko stebri dejansko prenesejo obremenitev in kakšni vodniki se lahko montirajo) je pokazal, da več kot 150 mm2 preseka vodnikov kljub ojačitvi ne bo možno montirati. Želja po 240 mm2 je tako žal padla v vodo.
Kot je povedal Peter Bostič, vodja projekta, je bil 110 kV daljnovod Podlog-Lava zgrajen že leta 1969, vendar je sprva obratoval kot 35 kilovoltni. Med obhodi, ki so jih opravili vzdrževalci družbe Elektro Celje, d.d., so ugotovili, da zaradi dotrajanosti vodnikov predvsem pa izolatorskih verig, v katerih so bili korodirani zatiči, pristopijo k celovitemu projektu. Razlog propadanja materialov je v največji meri agresivna celjska atmosfera. Projekt vsebuje zamenjavo obešalnega materiala, kompozitnih izolatorjev ter faznih vodnikov (prej so bili porcelanasti), montažo OPPC vodnika (optika v faznem vodniku) ter opremo za OPPC in napenjanje vodnikov. Investicija presega 600.00 evrov, pogodba pa je podpisana »na ključ«, pri čemer Elsa opravi vsa dela vključno z dobavo materiala. V družbi Elektro Celje pa imajo nalogo zagotoviti delovišče in vse varnostne izklope, saj trasa na več mestih križa avtocesto in 2x110 kV daljnovod Podlog-Lipa in srednje ter nižje napetostne daljnovode. Tako v družbi Elektro Celje, d.d., vsak dan izdajo obvestilo o začetku in koncu del.
Dela na terenu so začeli izvajati junija, predviden zaključek pa je konec novembra. Žal se je malce zapletlo pri dobavitelju opreme za izolatorje in OPPC, saj je sredi izvajanja del v tovarni v Nemčiji prišlo do okvare, kar bo dobavo zamaknilo za 10 do 15 dni.
Rekonstrukcijo štejejo v družbi Elektro Celje za eno letošnjih najpomembnejših investicij. Po koncu del jih čaka še ureditev delovišča (čiščenje in urejanje dovoznih poti), v pripravi pa je tudi že druga faza rekonstrukcije 110 kV daljnovoda Lava-Šentjur. (vh)
