V Šoštanju so teden dni pred rokom in milijon evrov ceneje končali redni remont blokov 3 in 4.
Od začetka aprila do začetka junija je v termoelektrarni Šoštanj potekal remont blokov 3 in 4, ki bosta konec leta 2015 nehala obratovati. Dela so končali teden dni pred rokom, ustavitev obeh blokov pa so izrabili tudi za nujna dela na priključitvi prihodnjega sistema za transport premoga za potrebe bloka 6. Vrednost vseh del je ocenjena na 6,5 milijona evrov.
Redni remont blokov v termoelektrarni Šoštanj sicer poteka vsake štiri leta, tako da sta letos po opravljenih 30 tisoč obratovalnih ur spet na vrsto prišla bloka 3 in 4, blok 5 pa čakajo redna remontna dela znova leta 2015. Tega leta naj bi tudi zaustavili najstarejša še delujoča bloka na tej lokaciji, zato je bil letošnji remont tudi nekaj posebnega, saj je zadnji v njuni bogati zgodovini. Kot je povedal svetovalec uprave za tehniko in glavni koordinator projekta mag. Jože Lenart, je blok 3 doslej opravil že 350 tisoč obratovalnih ur, blok 4 pa 280 tisoč obratovalnih ur, kar pomeni, da sta oba tudi že krepko presegla vse veljavne standarde.

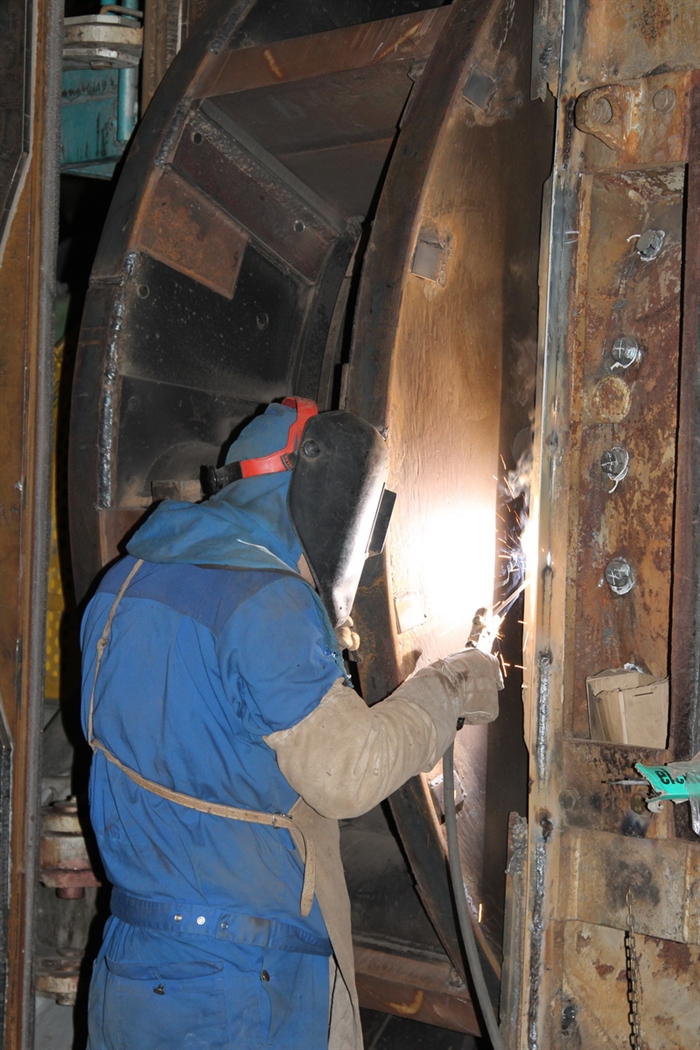

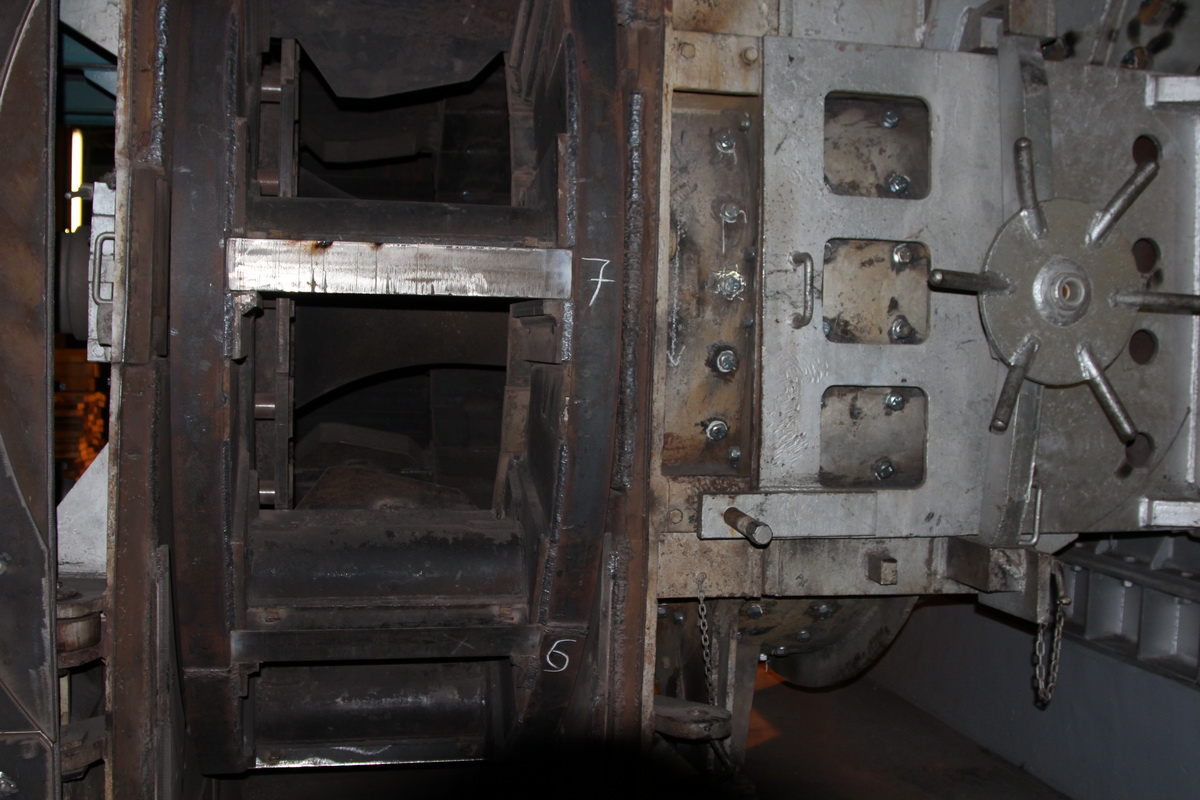

Ker bosta bloka 3 in 4 čez dve leti trajno zaustavljena, pravi mag. Jože Lenart, smo obseg letošnjih remontnih del omejili na tista najnujnejša, pri čemer je bil največji obseg del opravljen na kotlovskih napravah oziroma na mestih, kjer so navzoče obrabe in odgorevanje kot posledica izpostavljenosti naprav velikim termičnim obremenitvam. Te pa so največje na napravah kurilnega sistema, aktivnih delih kotla in napravah dimno zračnega trakta. Na turbinskem delu pa so temeljito pregledali predvsem vse turbinske regulirne in hitre zaporne ventile in opravili kontrolo lopatic nizkega tlaka.

Drugače rečeno, opravili so vsa tista najnujnejša dela, ki zagotavljajo vrano in zanesljivo obratovanje obeh blokov do izteka njune življenjske dobe. Še največ težav so pri tem imeli s predelavo naprav za transport premoga, saj so hkrati morali izvesti tudi dela povezna s priključitvijo novega bloka 6 na transportni sistem premoga, ki jih je sicer možno izvesti le ob ustavitvi blokov 3 in 4. Kot rečeno, pa so uspešno premagali tudi ta izziv in zdaj sta bloka znova pripravljena na proizvodnjo električne energije. (bj)
E-novice
Dvakrat na teden v svoj e-nabiralnik prejmite novosti iz
področja elektrogospodarstva.
Prijavi se
Naročite revijo
Na leto izide 6 številk revije. Cena posamezne številke je 5 EUR, celoletna naročnina pa znaša 30 EUR + DDV.
Naroči revijo
