Remont podaljšan, nato še samodejna zaustavitev

Nuklearna elektrarna Krško po remontu (VIDEO)
Remont podaljšan, nato še samodejna zaustavitev

V Nuklearni elektrarni Krško (NEK) se je zadnje mesece dogajalo veliko. Kmalu po začetku remonta so ugotovili, da so trije elementi jedrskega goriva mehansko poškodovani, na treh pa je bilo zaznano tesno puščanje fisijskih plinov. Odpravljanje težav je remont podaljšalo za 14 dni. Problemov pa s tem še ni bilo konec. Kmalu po priključitvi na elektroenergetsko omrežje se je elektrarna še drugič letos samodejno zaustavila. Odprava napake je trajala dva dni, zdaj pa NEK že obratuje na polni moči. Kljub letošnjim zapletom vodstvo družbe ocenjuje leto 2013 kot uspešno.

Oglejte si izjavo Staneta Rožmana

Zaradi podaljšanja remonta in dveh samodejnih zaustavitev bo letna proizvodnja zaostala za planom za okvirno 5 odstotkov, je povedal Stane Rožman, predsednik uprave NEK. Zaradi vseh ukrepov ob sanaciji poškodovanega goriva predvsem na preventivnem področju, vezano na poškodbe z gorivom, je imel NEK 4,5 milijonov stroškov. »Zaradi tega ne bo rebalansa letnega gospodarskega načrta, saj bodo stroški pokriti s plansko rezervo in na račun nekoliko nižje realizacije na tehnološki nadgradnji, ki je v 2013 pod planom,« je povedal Rožman.



Gorivne elemente pregledali z vrsto preverjenimi rešitvami

Kmalu pa začetku remonta, ki se je začel 1. oktobra, so po iznosu jedrskega goriva iz reaktorja v bazen za iztrošeno gorivo in po natančnem pregledu jedrskega goriva ugotovili poškodbe in s tem 11. oktobra tudi seznanili javnost. Temeljno sporočilo, ki so ga posredovali je bilo, da ni bilo razlogov za zaskrbljenost v javnosti: jedrska varnost namreč ni bila nikoli pod vprašajem, ni bilo nikakršnih prekomernih vplivov na zaposlene niti na okolje. Ob podpori Westinghousovih strokovnjakov so poškodbe preučili, odkrili razloge zanje in jih tudi odpravili.

Podroben pregled vseh gorivnih elementov z vizualno in ultrazvočno metodo je pokazal, da so bili trije elementi mehansko poškodovani, na treh pa je bilo ugotovljeno puščanje brez mehanskih napak. Mehanske poškodbe so odkrili na robnih gorivnih elementih v sredici reaktorja in vse na isti višini v zgornjem delu sredice. Podrobna analiza mehanskih poškodb in inventarja jedrskega materiala je pokazala, da je bila ena od robnih palic pretrgana in da je med prenosom izpadla v transportni kanal.

O poškodbi goriva je NEK obvestil Upravo Republike Slovenije za jedrsko varnost (URSJV), ki je pristojna za neodvisen inšpekcijski nadzor delovanja elektrarne.

Analiza vzrokov poškodb je pokazala, da so bile mehansko poškodovane gorivne palice na treh gorivnih elementih med obratovanjem podvržene vibracijam, ki so jih povzročili prečni tokovi hladilnega medija preko rež na stikih obodnih plošč reaktorja (»baffle jetting«).

Z vso skrbnostjo so v NEK opravili vrsto preventivnih aktivnosti za stabilizacijo goriva, v smislu povečanja njegove odpornosti na vibracije povzročene s prečnimi pretoki na obodnih ploščah reaktorja. Pri tem so uporabili najsodobnejše metode in preverjene rešitve, ki jih pozna stroka. Gorivne elemente so pregledali z zanesljivo metodo In-Mast-Sipping, z ultrazvočno metodo ter tudi vizualno s pomočjo podvodnih kamer. Iz nadaljnjega obratovanja so izločili vse gorivne elemente, pri katerih je obstajal sum puščanja. Z vgradnjo jeklenih palic na robu gorivnega elementa so mehansko učvrstili štiri elemente, ki bodo nameščeni na izpostavljenih lokacijah, na katerih so odkrili poškodbe zaradi prečnih tokov.

V teku so podrobne analize vzroka in priprave za trajno odstranitev prečnih tokov hladilnega medija skozi reže na stikih obodnih plošč s tako imenovano konverzijo hladilnega toka med obodnimi ploščami in plaščem sredice (»core barrel«). Gre za znano in preverjeno modifikacijo struktur reaktorja (»up flow conversion«). Priprava te dolgoročne rešitve traja minimalno eno leto in bo predvidoma izvedena v času naslednjega remonta.

»Prvič v 30-letih smo bili soočeni s tovrstnim pojavom na jedrskem gorivu, do zdaj takih izkušenj nismo imeli. To je bila za nas obratovalna novost. Ko smo zadevo podrobno raziskali, smo ugotovili, da nismo osamljen primer. Podobni primeri so se dogajali od 80-let naprej tudi drugod po svetu in te izkušnje so nam bile v fazi sanacije še kako dobrodošle, da smo imeli rešitve in smo situacijo hitro normalizirali. Odzivanje javnosti ob dogodku je razumljivo, vendar smo jo verjetno tudi malce razvadili z visoko stabilnostjo, z minimalnim številom dogodkov v preteklih 15 letih,« je zaplete komentiral Rožman.

Uprava NEK je sporočila in hkrati poudarila, da so bili izvedeni vsi možni ukrepi, ki z visoko verjetnostjo zagotavljajo, da do podobnih poškodb goriva med obratovanjem v naslednjem ciklusu ne bo prišlo, dopolnili pa so tudi akcijski načrt ukrepov, s katerem bodo med obratovanjem pozorno spremljali stanje goriva v sredici reaktorja.

Vse remontne aktivnosti in rešitve, ki bodo prispevale k višji ravni jedrske varnosti v prihodnje, so podrobno spremljale pooblaščene organizacije oziroma strokovnjaki, med njimi tudi URSJV, ki je podala pozitivno mnenje o ustreznosti in kakovosti izvedenih del.



Opravljene številne aktivnosti na področju preventivne obnove opreme in tehnoloških posodobitev

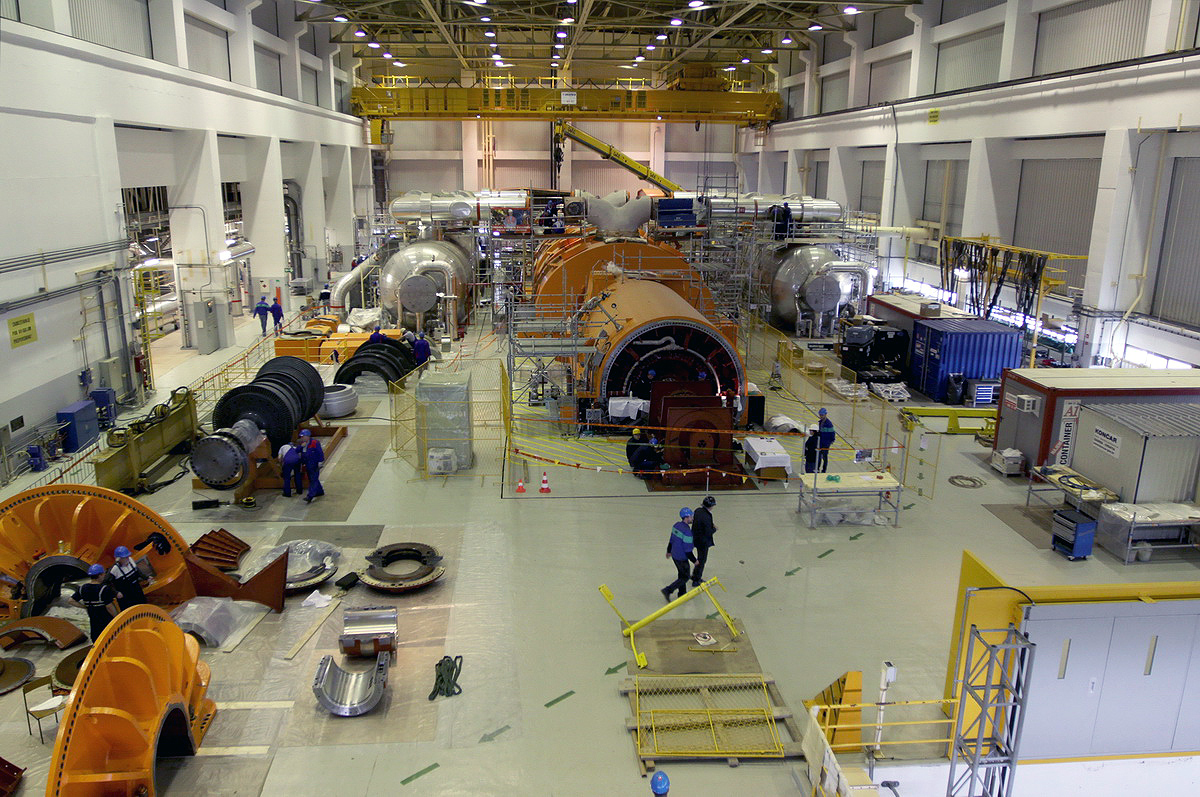

Med remontom so opravili številne aktivnosti na področju preventivne obnove opreme in tehnoloških posodobitev. V okviru obsežnih preventivnih vzdrževalnih del, ki povečujejo varnost in zanesljivost obratovanja, v NEK izpostavljajo zamenjavo vodil detektorjev za meritev porazdelitve moči v sredici reaktorja, desetletni remont visokotlačne turbine in zamenjavo ene od linij varnostnih baterij. Varnostne baterije 125 V (obstajata dve liniji, A in B) veljajo za izjemno pomemben vir lastnega električnega napajanja za krmiljenje regulacijskih naprav in zaščitnih sklopov. Baterije občasno menjajo da zagotovijo polno zmogljivost za štiri ure obratovanja v primeru, da ni izmeničnega napajanja.

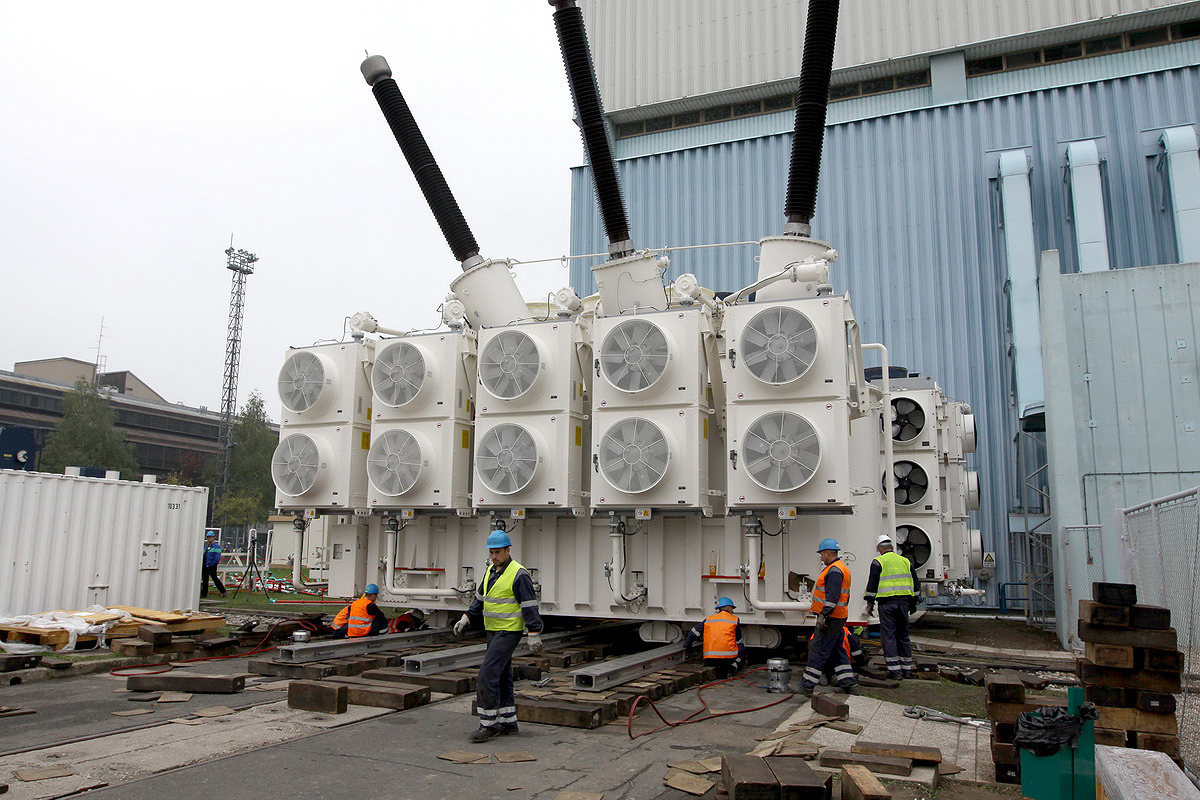

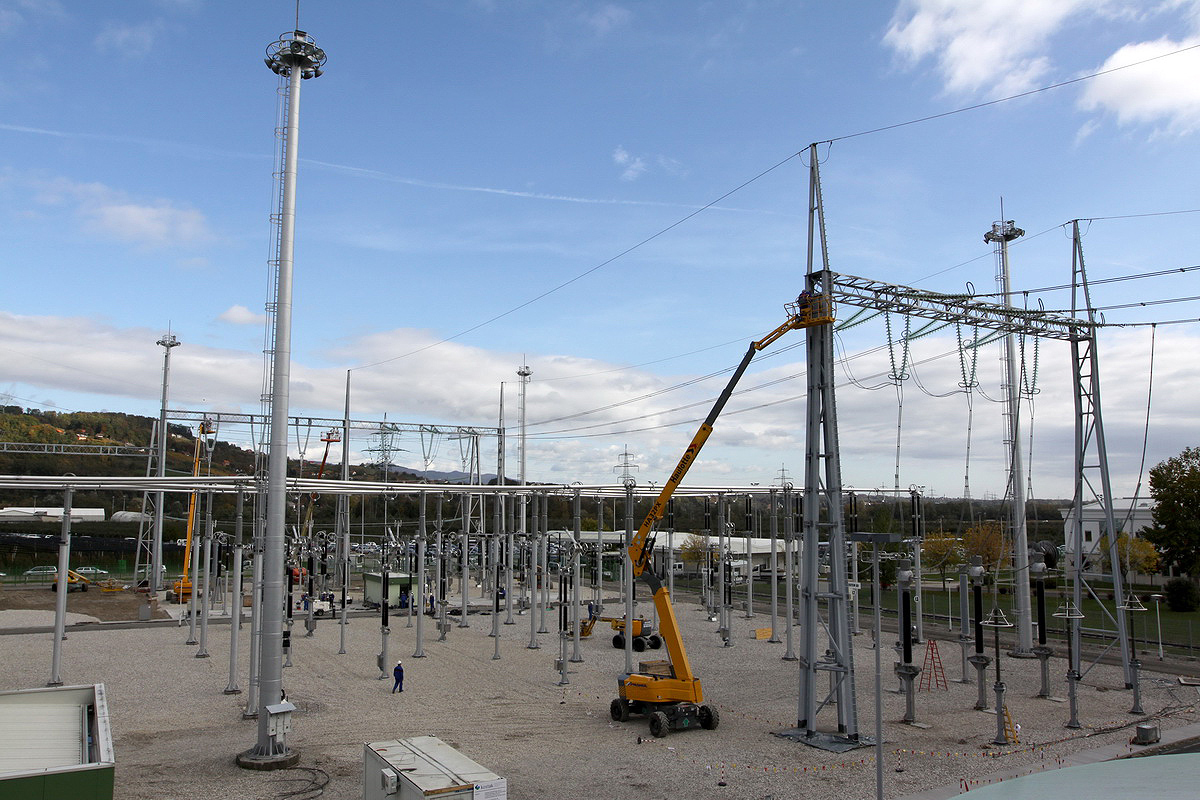

Na področju tehnološke nadgradnje so izvedli okvirno 30 modifikacij, ki bodo zagotovile stabilnost obratovanja in višjo raven jedrske varnosti. Med njimi je izgradnja redundantnega 400-kilovoltnega transformatorskega polja, zamenjava glavnega transformatorja, zamenjava sistema meritve temperature reaktorskega hladila in posodobitev izolacijskih ventilov glavnih parovodov. Ob tem sta bila uspešno zaključena projekta razbremenilnega sistema zadrževalnega hrama in pasivni sistem vezave vodika v zadrževalnem hramu iz Programa nadgradnje varnosti.

»Remont, ki je za nami, je bil obsežen po številu aktivnosti, lahko jih razdelimo na tri pomembne sklope: prvi je preventivno vzdrževanje opreme, ki je zagotovilo potrebno obnovo opreme in njeno stabilnost v obratovanju v bodoče, drugi sklop je tehnološka nadgradnja; v letošnjem remontu smo realizirali okvirno 30 novih rešitev, ki bodo ravno tako prinesla višjo raven jedrske varnosti in zmanjšala tveganja v bodoče. Pomembni dve noviteti sta dva nova sistema iz programa nadgradnje varnosti. Tretji, morda v letošnjem remontu najbolj pomemben sklop, je temeljit pregled jedrskega goriva in preventivni ukrepi, ki smo jih uvedli zaradi poškodb, ki so bile odkrite v preteklem obratovalnem ciklusu. Uvedli smo revidiran akcijski načrt ukrepov za spremljanje goriva med obratovanjem, tako da bomo seveda izjemno pozorni na vsa morebitna dogajanja in verjamemo, da vsi izvedeni ukrepi na področju jedrskega goriva zagotavljajo, da se nam stanje kot je bilo v preteklem ciklusu ne more ponoviti,« je pojasnil Rožman. 19. novembra so NEK ponovno vključili v elektroenergetsko omrežje, s čimer se je začel 27. gorivni ciklus.



NEK po kratkotrajni zaustavitvi ponovno v omrežju

23. novembra zjutraj se je elektrarna ponovno zaustavila, ko je zaščito reaktorja sprožilo neustrezno delovanje novega merilnega sistema temperature reaktorskega hladila. Opravili so temeljito diagnostiko in izvedli potrebne korektivne ukrepe na krmilnih elementih (relejih). Ker so ob zaustavitvi vsi sistemi delovali pravilno in je bila elektrarna v stabilnem stanju, je do ponovnega zagona prišlo razmeroma hitro (po dveh dnevih) oz. takoj zatem, ko so ugotovili in odpravili vzroke za težavo. Zaustavitev je bila posledica delovanja reaktorske zaščite, ki se aktivira na osnovi meritev razlike temperatur primarnega hladila med vstopom in izstopom iz reaktorja. Ker je bila elektrarna v trenutku samodejne zaustavitve v povsem normalnem stanju, je bilo jasno, da delovanje zaščite ni bilo sproženo zaradi dejanskih mejnih vrednosti temperatur, temveč zaradi kratkotrajne zunanje elektromagnetne motnje oziroma impulza. Po končani diagnostiki in ugotovitvi, kaj je povzročilo neželene motnje, so strokovnjaki NEK izvedli potrebne prilagoditve na relejih, da bi zagotovili pravilno delovanje merilnega sistema primarnega hladila, ki je bil vgrajen v tokratnem remontu.

»Potrdilo se je spoznanje, da je nov merilni sistem izjemno občutljiv, zato so bili potrebni določeni korektivni ukrepi da se občutljivost na elektromagnetne motnje iz okolja zmanjša. Tudi ob tej zaustavitvi ni bila ogrožena jedrska varnost: ugotovili smo vzroke, en del preventivnih ukrepov smo izvedli, drugi pa bo izveden decembra, saj mora Westinghouse ponoviti določene analize,« je razložil Rožman, ki je tudi poudaril, da je realno dosegljivo, da med letom 2014 ne bo več zaustavitev pri čemer pojave staranja preventivno ugotavljajo in z zamenjavami ter obnovami opreme tudi obvladujejo.



Kaj je še zaznamovalo leto 2013 v NEK?

Letos mora NEK predati URSJV končno poročilo skupaj z akcijskim načrtom za drugi 10-letni obdobni varnostni pregled, ki je v skladu z novim obratovalnim dovoljenjem iz leta 2012. Kot je povedal Rožman, je poročilo v zaključni fazi: »Analize so opravljene po zakonu in standardih, ki jim je treba slediti. Naše ugotovitve so, da poročilo in akcijski načrt ne bo imel dodatnih finančnih konsekvenc, ker smo zajeli vse predvidene ukrepe iz naslova nadgradnje varnosti, tako da 10-letni načrt ne prinaša presenečenj. Največ dela bo na področju delovnih procesov, organizacijskih zadev, ki jih bomo po odobritvi uprave brez večjih težav tudi izvedli.«

NEK in HESS sta letos sklenila sporazum o prevzemanju odgovornosti za prilagoditve NEK kot posledica izgradnje HE Brežice. Po besedah Rožmana je sporazum že v funkciji in se začenja izvajati, pri čemer je NEK nosilec odgovornosti za tehnično-tehnološke rešitve, saj se dogajajo na njihovih sistemih, usklajeni so tudi glede pokrivanja stroškov investicije.

V letu 2013 so v NEK (tako kot celotna energetika) podvrženi pravilom javnega naročanja. Posledica tega je, da so se zaustavili in upočasnili nekateri postopki. »Izgubili smo precej tempa na tehnološki nadgradnji in tudi s pomočjo uprave iskali skupno rešitev ter realne roke za izvedbo programa. Prišli smo do skupne ugotovitve, da to ne bo leto 2016, pač pa 2018. To sicer ni v celoti posledica zakona, deloma tudi realnih možnosti industrije,« je novosti komentiral Rožman.

V NEK so tudi v zaključnem delu kadrovske prenove. Kot je povedal Rožman, so v zadnjih 10 letih zamenjali okoli 300 ljudi, to pomeni, da bo 300 mladih, pretežno inženirjev in tehnikov, NEK posluževalo v naslednjih letih.

V letu 2014 pričakujejo obratovalno mirno in stabilno leto brez remonta. »Zaupamo, da se bo to uresničilo. Gremo v zaostrene pogoje poslovanja, kajti cene na trgu so nizke in se še znižujejo, pritisk lastnika, da obratujemo s čim nižjimi stroški, pa je velik,« je sklenil Rožman.

Vladimir Habjan
Vladimir Habjan
O avtorju

Lorem ipsum dolor sit amet, consectetur adipiscing elit, sed do eiusmod tempor incididunt ut labore et dolore magna aliqua. Ut enim ad minim veniam, quis nostrud exercitation ullamco laboris nisi ut aliquip ex ea commodo consequat. Duis aute irure dolor in reprehenderit in voluptate velit esse cillum dolore eu fugiat nulla pariatur. Excepteur sint occaecat cupidatat non proident, sunt in culpa qui officia deserunt mollit anim id est laborum.
