Prvi agregat bo po pričakovanju sposoben za obratovanje že v prvi polovici marca 2013.

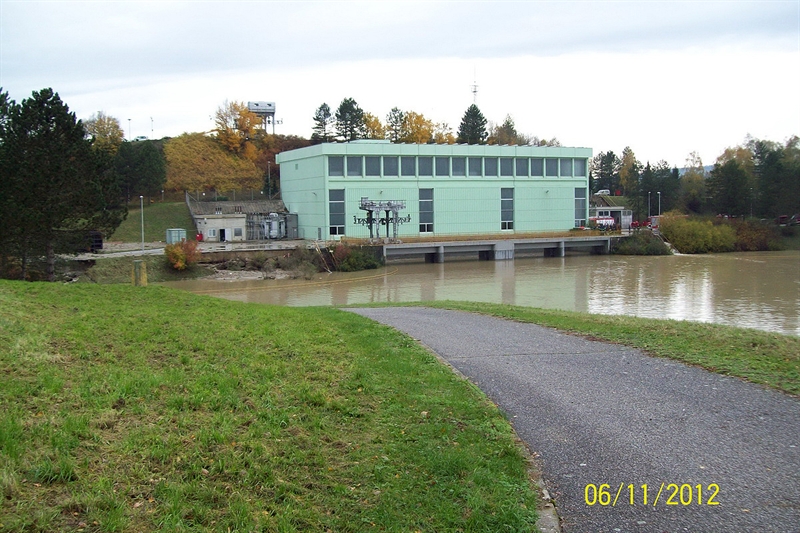

Nepojmljiva količina vode, ki je 5. in 6. novembra 2012 tekla po strugi Drave, je družbi Dravske elektrarne Maribor (DEM) povzročila ogromno težav, še posebej glede zagotavljanja varnosti objektov. Gmotna škoda (več kot deset milijonov evrov škode) se je pokazala v dnevih po katastrofalni ujmi. Največja škoda je na HE Formin in objektu ter na odvodnem kanalu. Spodnja voda elektrarne, katere gladina se je zaradi podrtja nasipa odvodnega kanala dvignila za dobrih osem metrov, je povzročila popolno zalitje vseh vitalnih delov obeh turbin (turbini 1 in 2), in sicer prostora razbremenilnikov agregatov 1 in 2, turbinske etaže obeh agregatov in generatorske etaže do višine pribl. 1,6 m na koti 200 metrov nadmorske višine.
Zaradi poplavljene turbinske etaže je prišlo tudi do izlitja več kot 40.000 litrov turbinskega olja, zato je bilo v prvih dneh vse delo posvečeno preprečevanju izlivanja olja v Dravo. Veliko pohvalo si zasluži osebje DEM, lokalno gasilsko društvo in Vodnogospodarsko podjetje Ptuj, ki nam je priskočilo na pomoč s svetovanjem in z vso razpoložljivo tehniko.
Čiščenje elektrarne in odstranjevanje vseh posledic ujme sta bili prioriteti dobrih deset dni po poplavah. Kljub temu, da elektrarna zaradi poplavljenosti ni obratovala, so strokovnjaki DEM že dan po katastrofalnih poplavah, ki so uničile tudi dobršen del 110 kV stikališča, izvedli prevezavo daljnovodov 110 kV stikališča hidroelektrarne Formin in tako omogočili nemoteno napajanje ptujske in pomurske zanke.
Vodstvo DEM je ustanovilo projektno skupino, ki bo v najkrajšem možnem času izvedla sanacijo HE Formin, omogočila njeno obratovanje in ponoven vklop v elektroenergetski sistem. Prioritetna naloga projektne skupine je bila izvedba pregleda stanja in popisa potopljene in uničene opreme. Na osnovi ugotovljenega stanja smo takoj začeli s sanacijo 110 kV stikališča z izdelavo vrsto različne dokumentacije in izvedbo razpisov, sanacijo cele vrste potopljene elektro opreme (generatorja 1 in 2, vzbujalnega sistema agregata 1 in 2, omar vodenja agregatov in start/stop avtomatike, turbinske regulacije, tehnološke lastne porabe elektrarne, enosmernega razvoda elektrarne in akumulatorskih baterij 220 V in 48 V DC ter turbinske zaščite agregata 1 in 2) in popolno sanacijo turbinske opreme (ki zajema zgornji vodilni ležaj, nosilni ležaj, spodnji vodilni ležaj, hidrostatsko mazanje, tesnilko gredi, drenažo turbinskega pokrova, zračne varnostne ventile, mehanizem razbremenilnika, sistem tlačnega zraka, hladilni sistem, odsesavanje oljnih hlapov in drenažo elektrarne).
Zaradi optimizacije stroškov smo se v družbi odločili, da bomo celotno sanacijo izvedli z lastnim strokovnim kadrom. Treba je poudariti, da se je kljub težkim časom, ki se zgrinjajo nad družbo, ponovno pokazala pripadnost delavcev DEM, ki z namenom čimprejšnje usposobitve elektrarne delajo deset ur dnevno, šest dni na teden. Glede na zdajšnji potek del ocenjujemo, da bo HE Formin oziroma njen prvi agregat sposoben za obratovanje že v prvi polovici marca 2013, pod pogojem, da bo zaključena tudi prva faza gradbenih del sanacije odvodnega kanala HE Formin.
Aleš Kirbiš
