Prenovljen energetski objekt, 110 kV razdelilna transformatorska postaja v Škofji Loki z novim 110 kV stikališčem GIS, oskrbuje več kot 9.400 uporabnikov, torej več kot 40 odstotkov prebivalcev občine Škofja Loka. Je pomembna vozliščna točka in ključni napajalni vir srednjenapetostnega omrežja za celotno območje od Škofje Loke do Železnikov. Z zavedanjem, da se bo zaradi elektrifikacije, dekarbonizacije in decentralizacije poraba električne energije v prihodnje močno povečevala, v Elektru Gorenjska nadgrajujejo in gradijo robustno distribucijsko omrežje, ki bo omogočalo prehod v brezogljično družbo. Zelo pomemben segment pri tem je tudi ustrezna pokabljenost omrežja. Na območju Gorenjske je trenutno več kot 68 odstotkov srednjenapetostnega omrežja pod zemljo, delež nizkonapetostnega omrežja pa znaša več kot 87 odstotkov. Skupaj ima družba Elektro Gorenjska z 79 odstotki največji delež omrežja v podzemeljski kabelski izvedbi v Sloveniji.
»Za naše podjetje so uspešno zaključeni investicijski projekti potrditev vztrajnega, transparentnega in dobrega sodelovanja z vsemi deležniki, saj energetsko infrastrukturo gradimo za končne uporabnike. Prepričan sem, da bo tudi v prihodnosti pravo razumevanje novih potreb in priložnosti, ki jih prinašajo sodobne tehnologije, pripomoglo k ustrezni energetski oskrbi Gorenjske, « je ob uradni predaji objekta svojemu namenu povedal dr. Ivan Šmon, predsednik uprave Elektra Gorenjska in ob tem izpostavil pomen, predvsem pa izzive distribucijskih podjetij za prehod v nizkoogljično družbo.
Slavnostni govornik na dogodku je bil mag. Bojan Kumer, minister za infrastrukturo, ki je v luči energetske draginje izpostavil: ''Vedno smo veseli, ko se investicije in z njimi povezani projekti zaključijo. Velik del distribucijskega omrežja je star, zato je redno obnavljanje prva prioriteta. A zgolj obnavljanje ne zadošča. Od distribucijskih družb zahtevamo veliko ambicioznost. Investicije bi morali več kot potrojiti, da bi zadostili zahtevam energetskega prehoda. Slej ko prej bo zaradi tega potrebna dokapitalizacija, a pred tem želimo, da se faktor zadolženosti poveča do vzdržne meje. Elektro Gorenjska je ta cilj že dosegla." Župan občine Škofja Loka Tine Radinja pa je ob tej priložnosti dodal: »Škofja Loka je pisano mesto s propulzivnim gospodarstvom, tako da sem res vesel nadgradnje električne infrastrukture, ki se odvija z novim zagonom in hitrim tempom. Elektro Gorenjska je naš dolgoletni partner, ki s to res veliko investicijo tlakuje pot v prihodnost, ki bo zagotovo elektrificirana. Le s skupnim partnerskim delom vseh bomo zmogli slediti svetovnim trendom.«
Zgodovina poteka projekta
110/20 kV RTP Škofja Loka je bila zgrajena leta 1980. Več kot 40 let stara oprema, ki je bila vgrajena v objekt, je bila na robu življenjske dobe, zato je bila vgradnja nove opreme ključnega pomena za zagotavljanje zanesljive oskrbe z elektriko. Izkušnje v Elektru Gorenjska in večinoma tudi drugih elektroenergetskih podjetjih v Sloveniji in Evropi kažejo, da je najučinkovitejša rekonstrukcija takšnih stikališč z izgradnjo novega nadomestnega 110 kV kovinsko oklopljenega z izolacijskim plinom SF6 izoliranega stikališča GIS.
Dovolj velik prostor je na obstoječi lokaciji RTP (stara zgradba 35/10 kV stikališča) omogočal izgradnjo novega 110 kV stikališča GIS, in sicer na vzhodni strani obstoječega stikališča. Ob gradnji novega stikališča je obratovanje starega ostalo nemoteno, prav tako je bila nemotena tudi oskrba uporabnikov v času izvajanja rekonstrukcije. V sklopu rekonstrukcije je bilo severno ob zgradbi 20 kV stikališča zgrajeno tudi novo Krajevno nadzorništvo Škofja Loka in Medvode.
Rekonstrukcija objekta je obsegala izgradnjo nove zgradbe za 110 kV stikališče GIS s kinetami za 110 kV kabelske povezave do energetskih transformatorjev in daljnovodnih stebrov ter izgradnjo novih temeljev in boksov za dva energetska transformatorja,izgradnjo novega krajevnega nadzorništva Škofja Loka in Medvode s skladiščem in z garažami, izgradnjo novega kompaktnega 110 kV stikališča GIS s povezavami GIL do obeh energetskih transformatorjev, izgradnjo dveh 110 kV kabelskih priključkov na dvosistemski daljnovod Okroglo-Kleče in daljnovod
Škofja Loka–Železniki,zamenjavo opreme za zaščito in vodenje 20 kV in 110 kV razdelilne transformatorske postaje in opreme obračunskih števčnih meritev električne energije ter rekonstrukcijo dela naprav lastne rabe.
Elektro Gorenjska se je rekonstrukcije 110/20 kV razdelilne transformatorske postaje Škofja Loka in izgradnje novega krajevnega nadzorništva Škofja Loka in Medvode lotila v letu 2021.Sušne razmere, ki smo jim bili priča v prvih mesecih leta 2021, so ekipam omogočile, da so že marca začele z deli na 110 kV kablovodu. Dela so potekala na dveh trasah, in sicer na sistemu Kleče-Okroglo (v dolžini 645 metrov) in sistemu Železniki (v dolžini 195 metrov).
Konec leta 2021 in v začetku leta 2022 so bili uspešno izvedeni tovarniški prevzemi opreme za stikališče GIS, 110 kV kabel in sekundarno opremo. V celoti je bila zmontirana tehnološka oprema, prav tako so bili uspešno izvedeni visokonapetostni preizkusi stikališča GIS in kabelskega sistema. Izvajali so se tudi funkcionalni in zagonski preizkusi sekundarne opreme, ki so obsegali kontrolo nastavitev zaščite, števčnih meritev, TK-povezav ter komunikacijo do centra vodenja Elektra Gorenjska in Elesa.
Do sredine julija je bil izveden še ločen premik obeh transformatorjev na novo lokacijo, saj sta morala za preklop na novo stikališče GIS in nemoteno napajanje območja Škofje Loke obratovati ločeno na starem in novem sistemu. Za ogrevanje prostorov bo uporabljena odvečna toplota energetskih transformatorjev s pomočjo vgrajenih toplotnih izmenjevalcev ob transformatorju in toplotne črpalke v strojnici objekta. Po priključitvi stikališča GIS je bilo izvedeno še rušenje starega 110 kV stikališča in ureditev okolice. Investicija v izgradnjo, ki je potekala dobro leto in pol, je znašala 7,5 milijona evrov.
Izgradnja novega 110 kV stikališča GIS z moderno opremo bo zagotovila ustrezno raven obratovalne zanesljivosti, ki na tem območju zaradi vključevanja novih uporabnikov v omrežje zelo narašča.
Pri projektu uporabljena tudi inovativna projektantska rešitev
V okviru rekonstrukcije prostozračnega stikališča RTP Škofja Loka se je izvedla pokablitev obstoječih 110 kV daljnovodov. Škofja Loka je pomembna vozliščna točka, z močnim zalednim energetskim odjemom, kar je pri snovanju rešitve novega nadzemno-kabelskega razpleta zahtevalo tudi upoštevanje faznosti izvedbe pri priklapljanju posameznih kablovodov v novo zgrajeno 110 kV stikališče. Pri odločanju o tipu stebra, ki mora ustrezati vsem tehničnim zahtevam za izvedbo tovrstnega prehoda vodnikov v kabel, je bil v zasnovi projekta Škofja Loka dan poudarek k čim manjšemu vplivu na okoliško veduto pokrajine in karseda majhni prostorski razsežnosti stebra pri temeljnem delu.

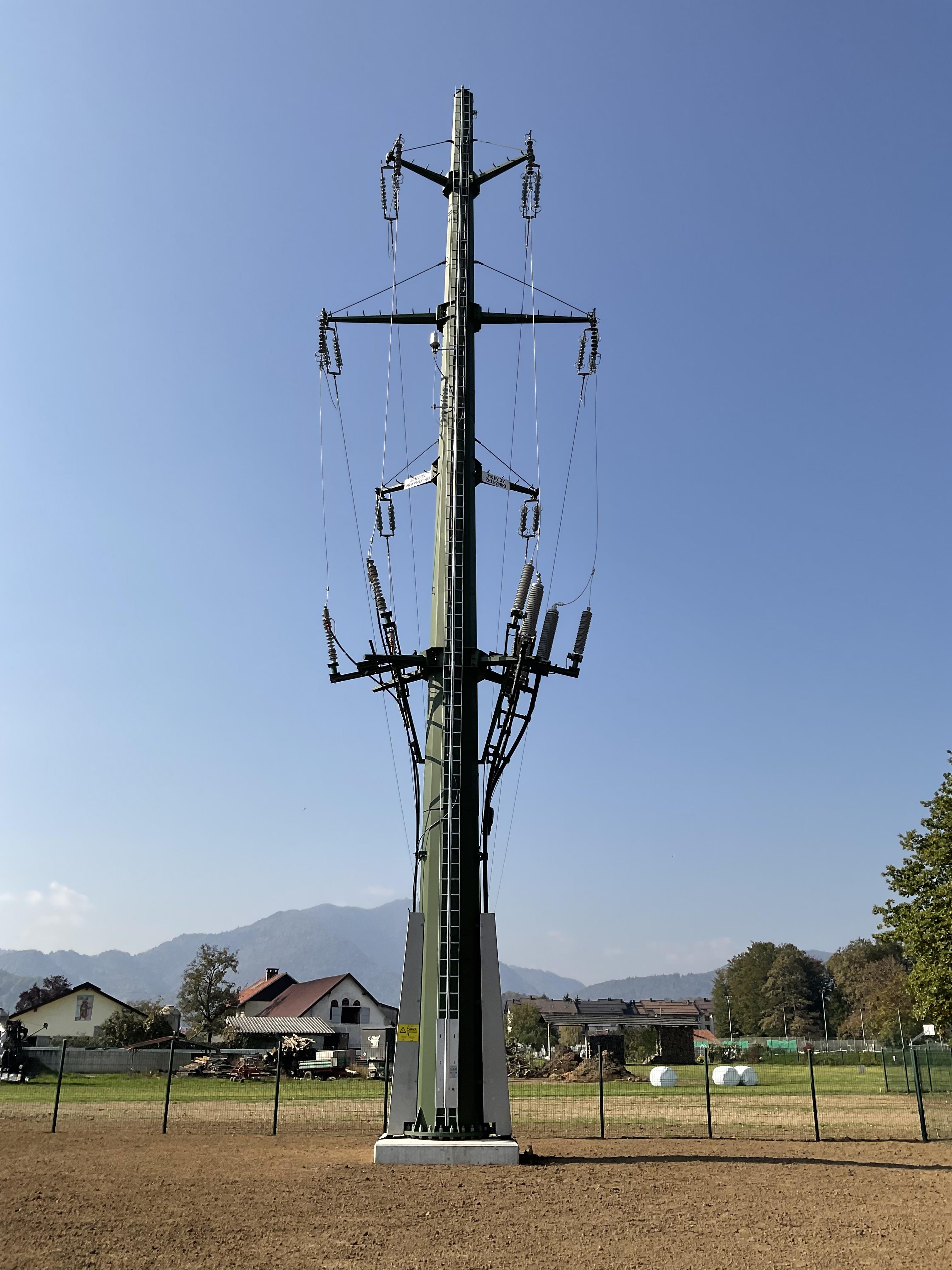

Dobre izkušnje Elektra Gorenjska z uporabo poligonalnih stebrov na daljnovodu proti Kranjski Gori so spodbudile razvoj novega poligonalnega stebra, na katerem je izveden še kabelski prehod. Posebnost razvitega stebra je trodimenzionalna prostorska razporeditev priključnih konzol stebra, ki omogoča gladke in neprekinjene poteke vodnikov, vse do kabelskih glav kablov. Gre za napredno tehnično rešitev, ki prispeva k atraktivnosti in tehnološko napredni vizualni obliki stebra. Druga značilnost stebra je izbrana enotna višina kabelskih glav, ki se nahajajo na skupnem - enotnem podestu, kar močno poenostavlja montažni proces in pozneje vzdrževalni proces, saj so vsi ključni elektro elementi prehoda zbrani v enotni ravnini. (mb)
