V mesecu dni postavljenih vseh 227 stebrov daljnovoda

Dela na projektu izgradnje daljnovoda 2x400 kV Beričevo-Krško so od 12. februarja spet v polnem teku.
V mesecu dni postavljenih vseh 227 stebrov daljnovoda

Potem, ko je Eles zaradi nespoštovanja pogodbenih določil s strani Dalekovoda oziroma konzorcijskih partnerjev v začetku januarja ustavil gradnjo daljnovoda Beričevo-Krško, dela trenutno intenzivno potekajo dalje. Eles si namreč prizadeva daljnovod dokončati še letos in ga tudi predvidoma dati v poskusno obratovanje še pred koncem letošnjega leta.

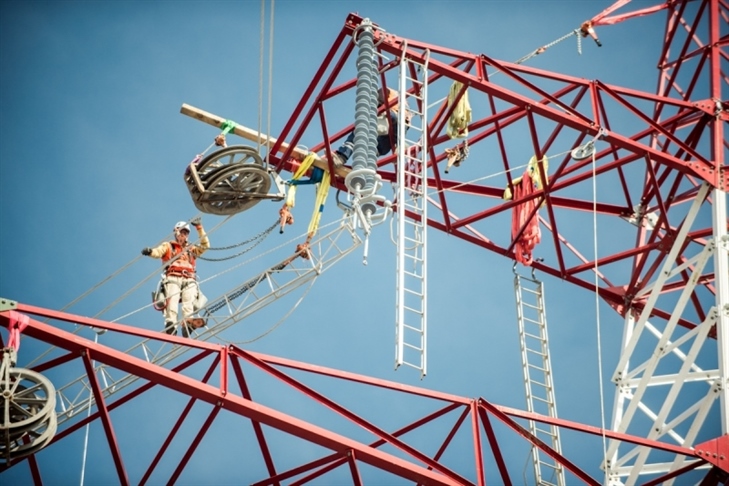

Do 15. maja je bilo tako izvedenih že 90 odstotkov vseh del. V polnem razmahu je montaža jeklenih konstrukcij, začeli pa so tudi že z elektromontažnimi deli. Izdelani so že vsi temelji stebrov, prav tako tudi vse glave stebrov, v teku pa je fina ureditev okolice stojnih mest. Do 15. maja je bila dobavljena že vsa jeklena konstrukcija, od skupno 227 je bilo postavljenih že 209 stebrov. V dolžini približno 24 kilometrov (od skupno 80,4 kilometra) so elektromontažna dela že končana, od 36 zateznih polj ima dovoljenje za izvajanje elektromontažnih del 18 odsekov.

Po besedah vodja projekta izgradnje daljnovoda 2x400 kV Beričevo-Krško Martina Hostnika je to letošnja prednostna investicija Elesa, zato intenzivno delajo na tem, da bo gradnja zaključena v roku. Pričakujejo, da bodo do poznega poletja z montažo že pri koncu, tako da bodo lahko začeli s funkcionalnimi preizkusi. Do 15. junija je predvidena postavitev vseh 227 stebrov daljnovoda, 28. avgust pa je po pogodbi rok za dokončanje elektromontažnih del. Tako bi lahko daljnovod prvič dali pod napetost v času remonta NEK, ki bo potekal med 6. in 26. oktobrom. (pb)

Polona Bahun
O avtorju
