V Termoelektrarni Brestanica so v
polnem teku aktivnosti pri uresničevanju projekta zamenjave plinskih blokov PB
1-3.
Kot so povedali v TE Brestanica,
gre za izgradnjo plinskega bloka GT 26, v sklopu katerega bo zgrajen nov, šesti
plinski agregat, z inštalirano močjo 53 MW. Do konca leta 2016 so bila
zaključena vsa večja zemeljska dela, in sicer izkop gradbene jame na območju
povezovalnih kinet in bodoče turbinske zgradbe, kjer sta bila izvedena
tamponska blazina pod temelji in drenažni sistem.

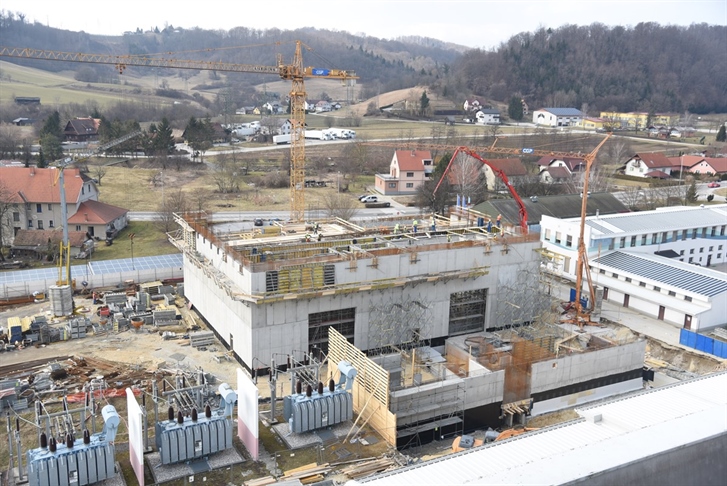

V teku obsežna gradbena dela na turbinski zgradbi
Končana so bila tudi groba
gradbena dela pri izgradnji povezovalnih kinet ter temeljev turbinske zgradbe
in izvedena temelja za plinsko turbino in dimnik. Vzporedno z izgradnjo
temeljev so se izvajala hidro izolacijska dela na temeljih in kinetah ter zasip
le-teh s tamponskim nasutjem. Trenutno pa se izvajajo obsežna gradbena dela na
turbinski zgradbi, ki bo v celoti armirano betonska.
V minulem letu se je pričela tudi
izdelava glavne tehnološke opreme (plinska turbina, dimnik, dizel agregat), ki
bo dobavljena letos spomladi, ko je predviden pričetek montaže. Javno naročilo
za dobavo in montažo pomožne tehnološke opreme (oskrba z gorivom, hladilni
sistem, itd.) je v zaključni fazi. Projekt poteka varno in brez negativnih
vplivov na okolje ter skladno z zastavljenim terminskim planom. Zaključek
projekta je predviden v prvi polovici leta 2018.
