Praznjenje jezera poteka v skladu s koncesijsko pogodbo
Kot smo na našem portalu že pisali, obstoječa hidromehanska oprema na jezu Podselo deluje brez večjih posodobitev že 78 let, zato so se Soške elektrarne Nova Gorica v začetku leta lotile temeljite rekonstrukcije in začele s praznjenjem jezera na Mostu na Soči.
Kot so pojasnili v družbi Soške elektrarne Nova Gorica, so do sedaj bile obnovljene leva in desna trodelna zapornica ter zapornica talnega izpusta. Potekajo dela na srednji temeljni zapornici ter dveh jezovnih zapornicah. Pri tem je zaradi narave dela in tehnologije, ki se pri tovrstnih delih uporablja, potrebno prazniti akumulacijsko jezero. Za obnovo dvižnih mehanizmov ter tabel jezovnih zapornic zadostuje denivelacija (145 m n.m.), za obnovo srednje talne zapornice pa je potrebno jezero popolnoma znižati, saj se dela izvajajo na območju kote 125.00 m n.m.
Jezero je treba popolnoma izprazniti
Namen popolne praznitve akumulacijskega jezera, to je od kote 153.00 metrov n. m. do dna jezera, je zagotoviti pogoje za varno obnovo dvižnih mehanizmov, vbetoniranih delov in tabel jezovnih zapornic ter srednje zapornice na jezu Podselo. Zapornice nimajo vgrajenih utorov za namestitev začasnih zapornic oziroma zagatnic, s katerimi bi bilo možno izvajati dela pri običajni koti akumulacijskega jezera. Ker se dela pri obnovi izvajajo na območju od kote 125.00 metrov n. m. do običajne gladine jezera, je potrebno popolnoma izprazniti jezero.

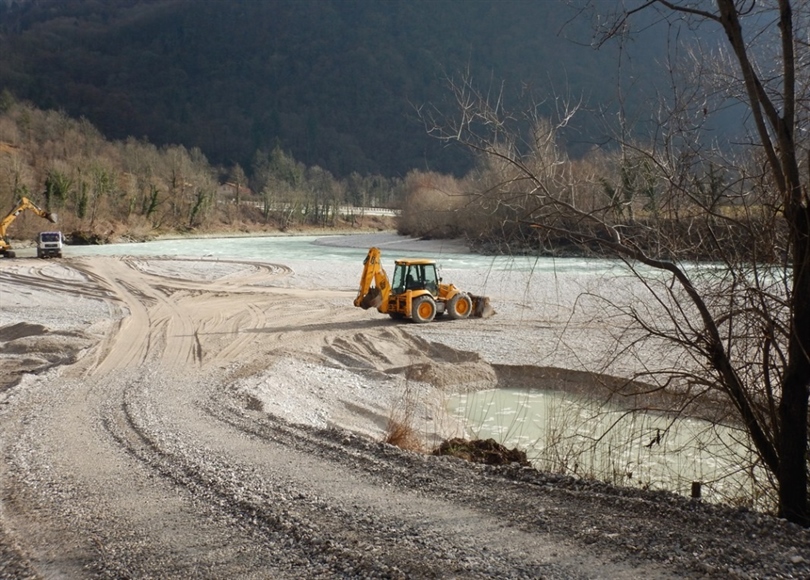

V času praznjenja akumulacijskega jezera na Mostu na Soči poteka tudi odstranjevanje prodnih naplavin na soškem kraku jezera, na območju od tolminskega pokopališča do Praprotna. Odvzem naplavin je vključen v Plan rednih vzdrževalnih del za leto 2018. Odvzem poteka skladno z vsemi zahtevami in pogoji iz Plana ter po ustaljeni praksi - bagrsko z nakladanjem na tovornjake in odvozom na začasne deponije. Za vse lokacije so urejene dostopne poti, ki so že usklajene in potrjene v dosedanjih planih odvzema proda.
Kaj mora SENG upoštevati pri praznjenju jezera
Po pojasnilu družbe SENG vse aktivnosti povezane s praznjenjem jezera potekajo v skladu s Koncesijsko pogodbo za gospodarsko izkoriščanje vode Soče, Idrijce in Bače za proizvodnjo električne energije ter skladno z Obratovalnimi navodili za HE Doblar. Zaradi vpliva navedenih del na okolje, mora SENG pri izvajanju tovrstnih aktivnosti upoštevati dogovorjene pogoje in se držati termina izvedbe.
Na podlagi pripravljenega programa je SENG pridobil pripombe in mnenja vseh deležnikov in nosilcev urejanja prostora – Zavoda za ribištvo Slovenije, Ribiške družine Tolmin, Ribiške družine Soča, Zavoda za varstvo narave in občine Tolmin. Ko so celotni program uskladili in potrdili vsi relevantni deležniki, ga je potrdilo še Ministrstvo za okolje in prostor. Poleg tega v času znižane gladine jezera poteka tehnično opazovanje vseh objektov pregrade in brežin akumulacijskega jezera, ki bo opravljeno v sklopu tehničnega monitoringa. Strokovni pregled bo opravljen tudi v okviru rednega okoljskega monitoringa.
V teku tudi drugi pomembni investicijski projekti
V družbi SENG so poleg prenove hidromehanske opreme na pregradi Podselo v teku tudi drugi pomembni investicijski projekti družbe. Omenili so gradnjo mHE Kneža, rekonstrukcijo HE Plave 1 in rekonstrukcijo RTP Plave, ki je skupen projekt družb SENG, EP, ELES in SODO. Pred zaključkom je investicija v prenovo programske in strojne opreme Centra vodenja, ki je praktično že v poskusnem delovanju. Omenjeni projekti potekajo po planu v okviru načrtovanih cenovnih okvirjev.
Kot so še dejali v družbi SENG, so zelo zahteven projekt tudi priprave na remont agregata ČHE Avče. V teku so intenzivna pogajanja z dobavitelji oziroma serviserji opreme, ki se vodijo v skladu s principi javnega naročanja po vseh zahtevanih elementih. Ta poseg načrtujejo v drugi polovici leta.
