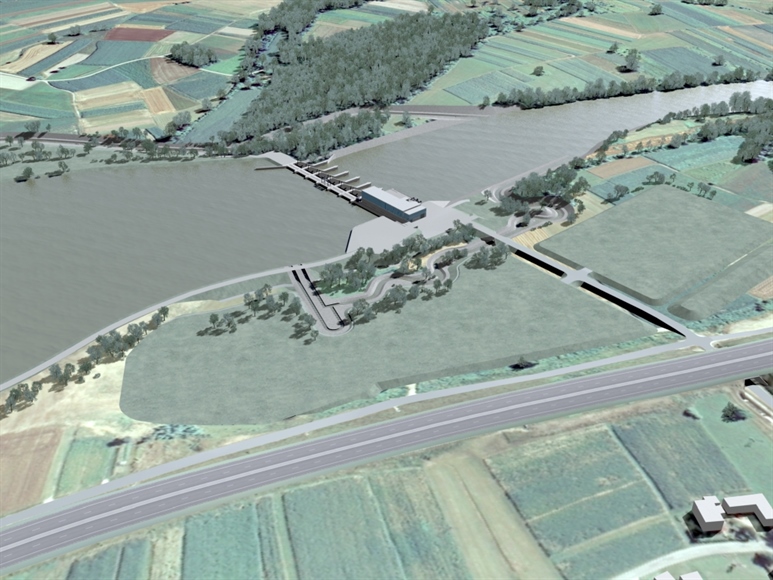

Začetek gradnje HE Mokrice se oddaljuje
Medtem ko je gradnja hidroelektrarne Brežice v polnem teku, se začetek izgradnje HE Mokrice, zadnje v verigi elektrarn na spodnji Savi, vse bolj oddaljuje. Čeprav se pričakuje, da bo v letošnjem letu zaključen čezmejni postopek in izdano okoljevarstveno soglasje, sredstva v proračunu RS za leti 2016 in 2017 za infrastrukturne ureditve niso predvidena.
Kot je znano, je bila uredba za državni prostorski načrt za HE Mokrice sprejeta avgusta 2013, okoljsko poročilo in idejni projekt sta bila dokončana v prvi polovici leta 2013. Zaključena je tudi izdelava poročila o vplivih na okolje ter oddana vloga za okoljevarstveno soglasje.
Postopek, ki teče na Agenciji RS za okolje, je začasno prekinjen zaradi preverjanja čezmejnega vpliva z Republiko Hrvaško, ki ga vodi Ministrstvo za okolje in prostor. Hrvaška je po oddaji vloge sprejela nova območja Nature 2000 ob Savi od meje do Zagreba, zato so v skladu z novimi dejstvi po besedah vodje službe razvoja in investicij v HESS Andreja Vizjaka morali določene zadeve dopolniti. Javna razgrnitev je na podlagi javnega razpisa na Hrvaškem potekala lani med oktobrom in decembrom, na katero se je odzvalo le hrvaško društvo za proučevanje ptic.
V HESS ob tem ocenjujejo, da bodo postopek uspešno zaključili še letos, saj so v zvezi z HE Mokrice z vsemi spremljajočimi sonaravnimi ureditvami upoštevali vse nove standarde, povezane z ohranjanjem narave. Žal to posledično pomeni tudi večje stroške, saj zagotavljanje vseh mirnih območij, naravnih habitatov in renaturacij pomeni nadgradnjo obstoječega stanja. Gre pa pri tem za del infrastrukturnih ureditev območja in tako za obveznost države.
Drugače je tudi Slovenija pred kratkim razglasila nova območja Nature 2000 od izliva Krke v Savo vse do slovensko-hrvaške meje, pri čemer je ključno vprašanje ribe platnice, katere populacija mora ostati povezana med Sotlo, Savo in Krko. V HESS so v sodelovanju s strokovnimi inštitucijami to vprašanje temeljito preučili in so prepričani, da bo kljub načrtovani izgradnji pregrade za HE Mokrice ta cilj možno doseči in primerno urediti prehod za vodne organizme.
V HESS tako pričakujejo, da bodo okoljevarstveno soglasje pridobili še letos in tako lahko tudi nadaljevali z pripravami na gradnjo, zato je nujno, da država vsaj v letu 2017 zagotovi začetek financiranja projekta. Pri tem gre v prvi fazi predvsem za odkupe zemljišč in pridobivanje dokumentacije, v nadaljevanju pa za ureditve, ki jih je treba izvesti še pred samo gradnjo energetskega dela, kot sta denimo ureditev izlivnega dela Krke in protipoplavna zaščita v Krški vasi in Velikih Malencah.
Zaradi neusklajenega elaborata razmejitve infrastrukturnih ureditev investicijski program še ni zaključen. Sicer je izdelan, vendar je odvisen od delitve investicije na infrastrukturne in energetske ureditve. Iz HESS-a so elaborat na MOP že posredovali, vendar ministrstvo z njim ni soglašalo, kljub temu da je bil pripravljen v skladu z zakonom o koncesiji za spodnjo Savo in koncesijsko pogodbo.
Ker je bil idejni projekt izdelan v času, ko so bile cene v gradbeništvu višje, v HESS za izgradnjo HE Mokrice pričakujejo tudi občutno nižje vrednosti. Ocenjena investicijska vrednost celotnega projekta sicer znaša približno 177 milijonov evrov, v HESS pa menijo, da bi z gradbenimi deli lahko začeli že v drugi polovici leta 2017 oziroma v začetku leta 2018.
Obstaja sicer možnost, da se predvideni začetek gradnje HE Mokrice, če država ne bi zagotovila potrebnih sredstev za infrastrukturni del projekta, preloži v prihodnost. Vendar v HESS pričakujejo, da bo država izpolnila svoje obveznosti in pravočasno zagotovila potrebna sredstva za ureditev tamkajšnje infrastrukture.
Kot poudarjajo, morajo vlaganja v HE ostati naša prioriteta, in to ne samo zaradi energetike, pač pa tudi zaradi upravljanja z vodami, dolgoročnega ohranjanja vodnih virov, zagotavljanja višjega nivoja podtalnice in protipoplavne zaščite.
HE Mokrice, podatki:
Število agregatov: 3
Tip turbin: dvojno regulirana horizontalna cevna s Kaplanovim gonilnikom
Nazivna moč elektrarne: 28,35 MW (3 x 9,45 MW)
Srednja letna proizvodnja: 128 GWh
